最新隧道工程施工组织设计方案-经典通用.doc
亲,该文档总共85页,到这已经超出免费预览范围,如果喜欢就直接下载吧~
相关资料
最新隧道工程施工组织设计方案-经典通用.doc
表1施工组织设计文字说明一、设备、人员动员周期和设备、人员、材料运到施工现场的方法招标文件要求,本合同段工期为20个月。根据我单位承建类似工程的经验和资源配置情况,计划实用工期为18个月(其中施工准备30天)。详见表7施工总体计划表。1、工程所用施工设备全部由我方自备,拟配备先进的、性能良好的施工机械,以满足工程需要。详见表3拟投入本合同工程的主要施工机械表。2、根据本工程特点及合同工期要求,分三个阶段合理组织人员,设备进场。第一阶段:施工准备阶段,组织人员、机械设备进场,安装调试,进行临时设施的施工,施
最新隧道施工组织设计方案-经典通用.doc

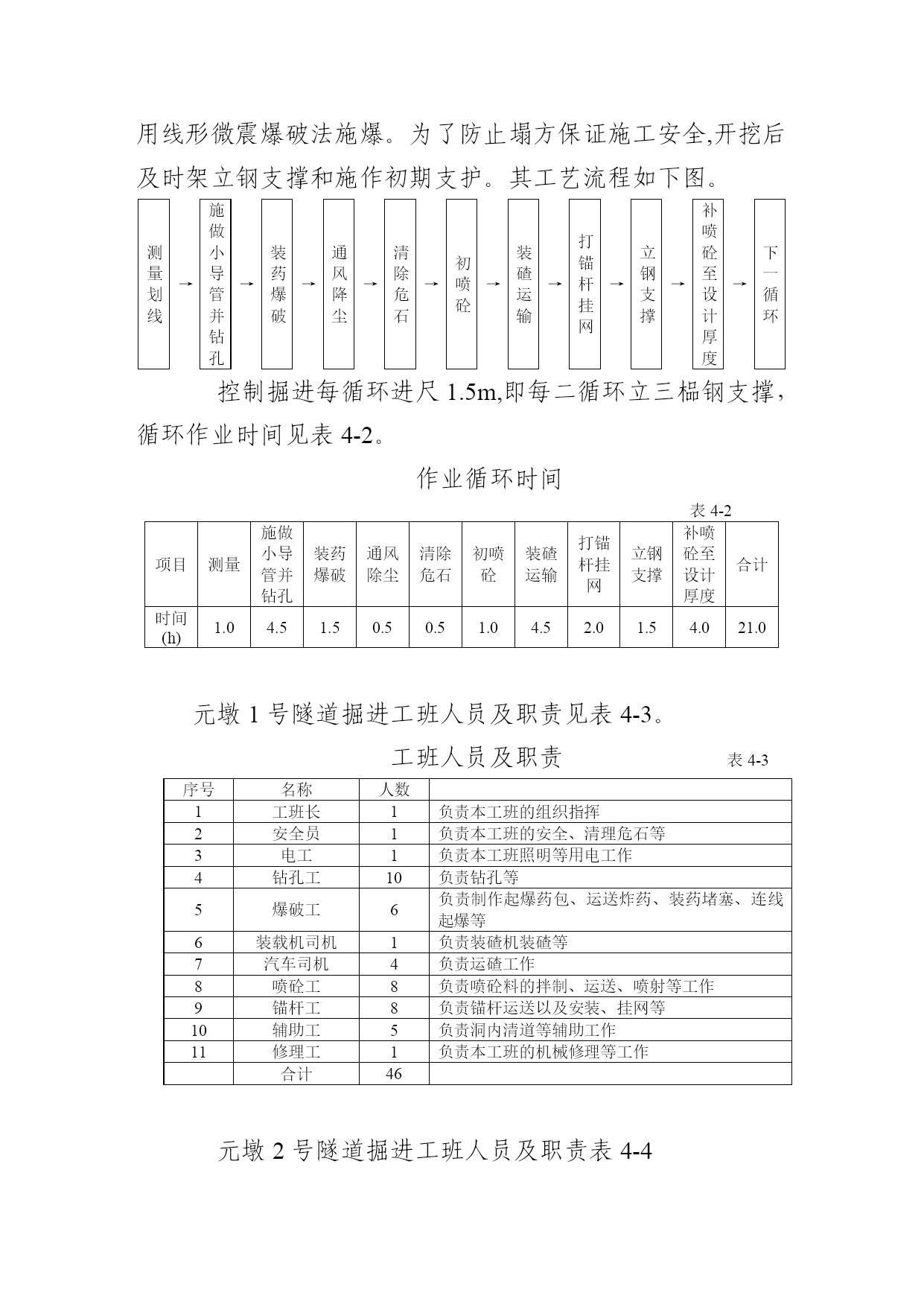

隧道施工方案1.工程概况本合同段内有1座隧道(铁锁关隧道),为带中墙的整体式双连拱结构隧道。隧道全长257m,隧道净空(宽×高):2×9.75×5m,隧道位于半径R=3435.91m的圆曲线内,该隧道为泥质粉砂岩夹砂质泥岩,围岩类别为Ⅱ类。隧道的地下水主要来源于大气降水,补给量受地形、地貌、岩性、构造和降水方式的控制。隧道区内地下水补给条件较差,地下水贫乏。隧道涌水量不大,但分布不均匀,一般呈渗水滴水状态,局部可能形成富水地段,如断层破碎带,裂隙发育地带等,会出现淋水或股流状态。本隧道为Ⅱ类围岩,地质条件
最新隧道开挖施工组织设计方案-经典通用.doc
隧道施工组织设计本段设天坪丘隧道一座,位于篆塘镇大坝村一社,全长185m,进口桩号为K93+165,出口桩号为K93+350,交通不便,距最近乡村道路约2km。(一)地形地貌及地质概况隧道区属红层深丘地貌,地势较高,覆盖层厚度小,岩层倾角大,地下水贫乏且不稳定,区内无不良地质现象;洞身穿过III类、IV类、V类围岩,岩体稳定性良好,裂隙不发育,主要地质特征以中~厚层和厚层泥岩、砂岩为主。(二)工期安排接到中标通知书后,立即进行隧道施工的准备工作,一方面对机械、人员进行调配及水电路布置,另一方面进行进出口施
最新永丰路下穿隧道桥工程施工组织设计方案-经典通用.doc
永丰路下穿隧道桥工程实施性施工组织设计成都建筑工程集团总公司永丰路下穿隧道桥工程项目部目录TOC\o"1-3"\h\zHYPERLINK\l"_Toc192228236"第一章编制依据、编制原则以及施工承诺PAGEREF_Toc192228236\h4HYPERLINK\l"_Toc192228237"第一节编制依据PAGEREF_Toc192228237\h4HYPERLINK\l"_Toc192228238"第二节编制原则PAGEREF_Toc192228238\h
