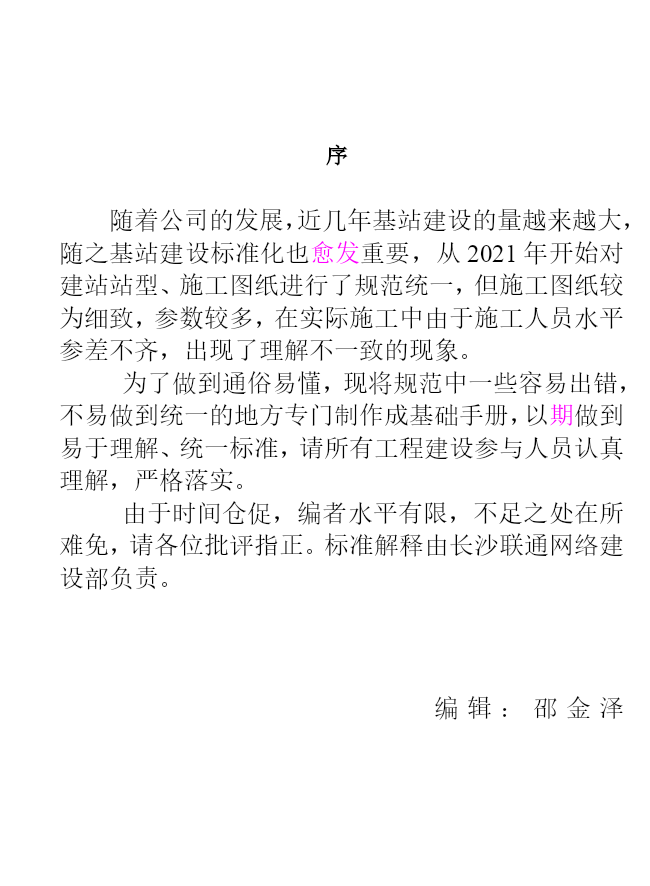

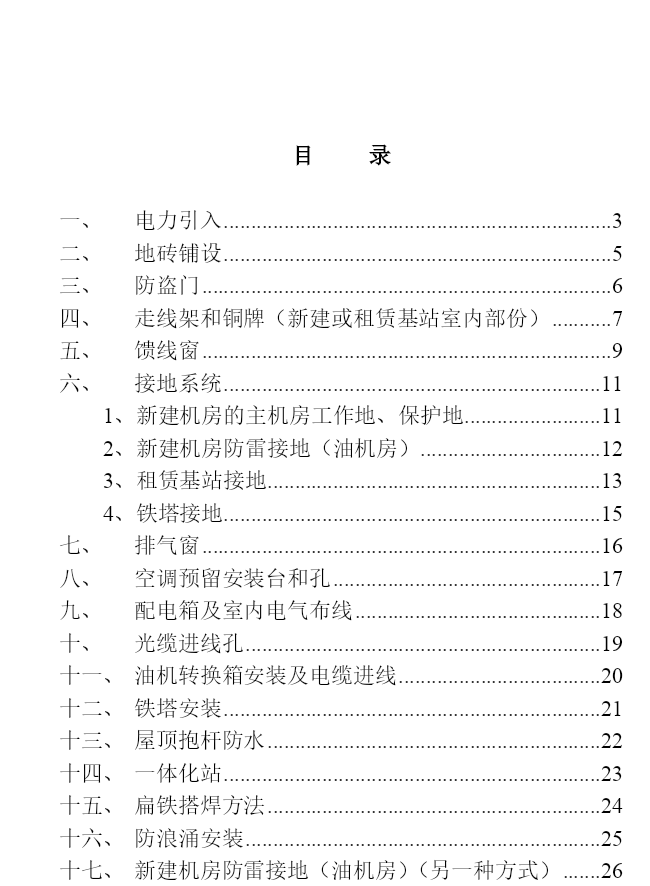

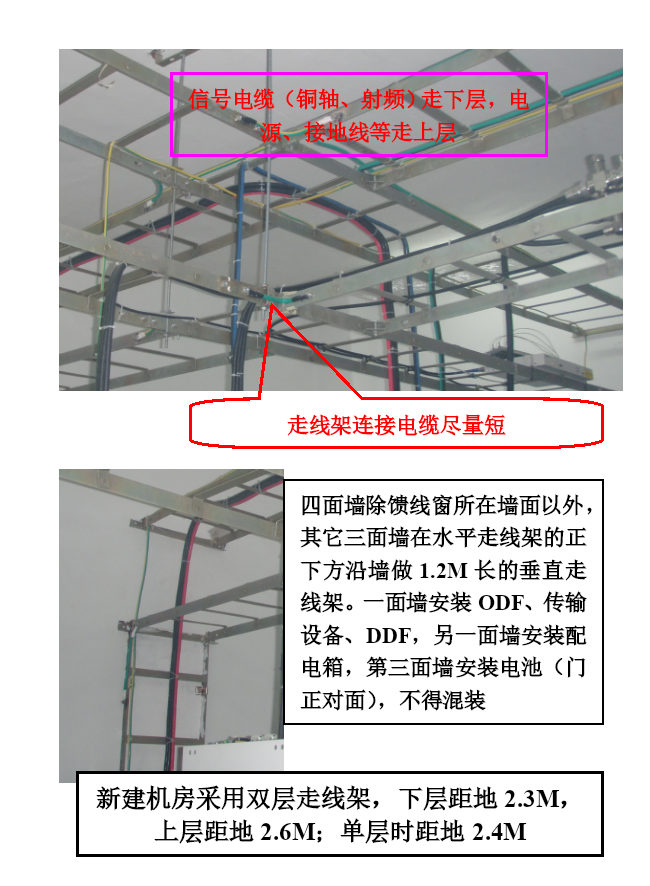

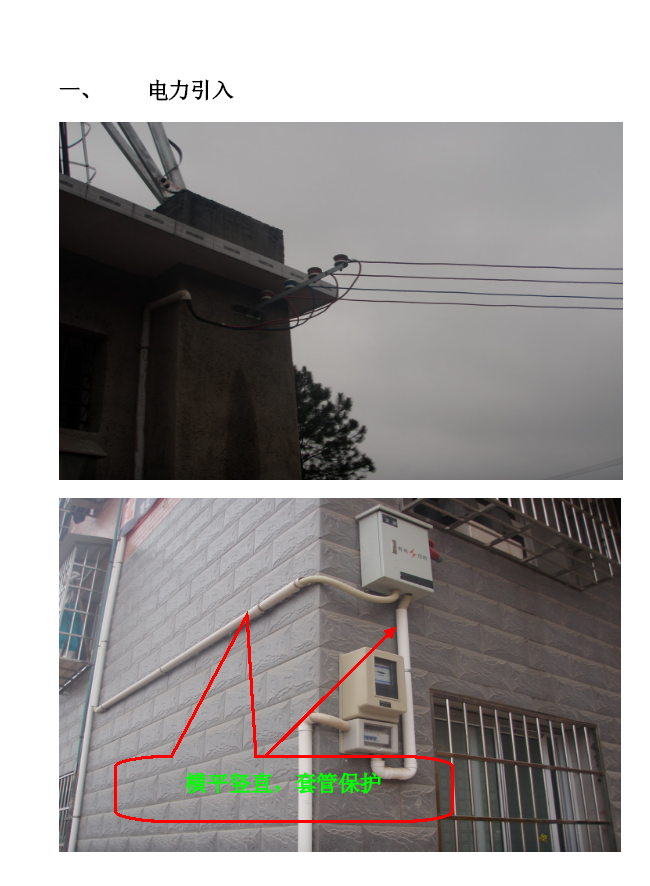

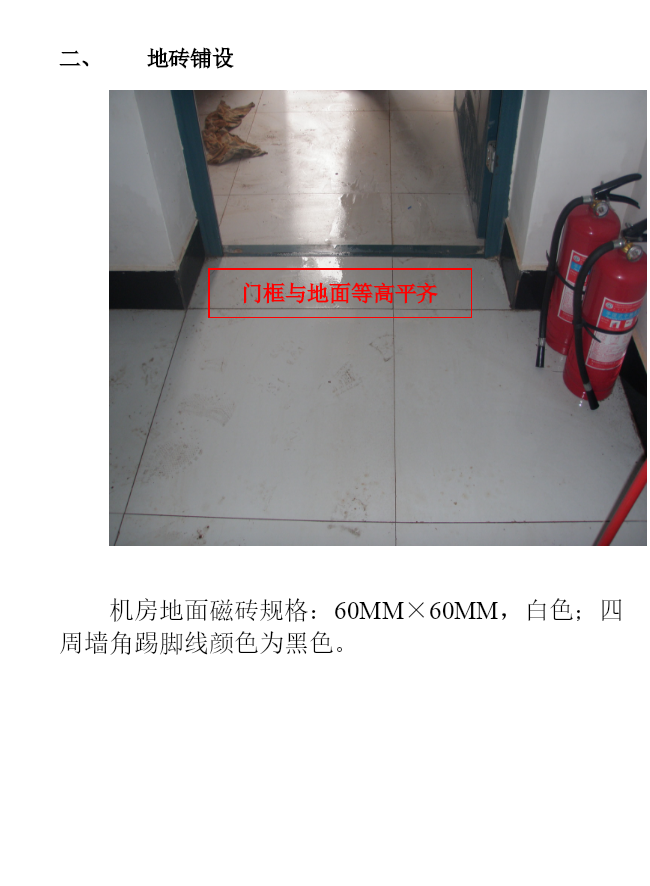

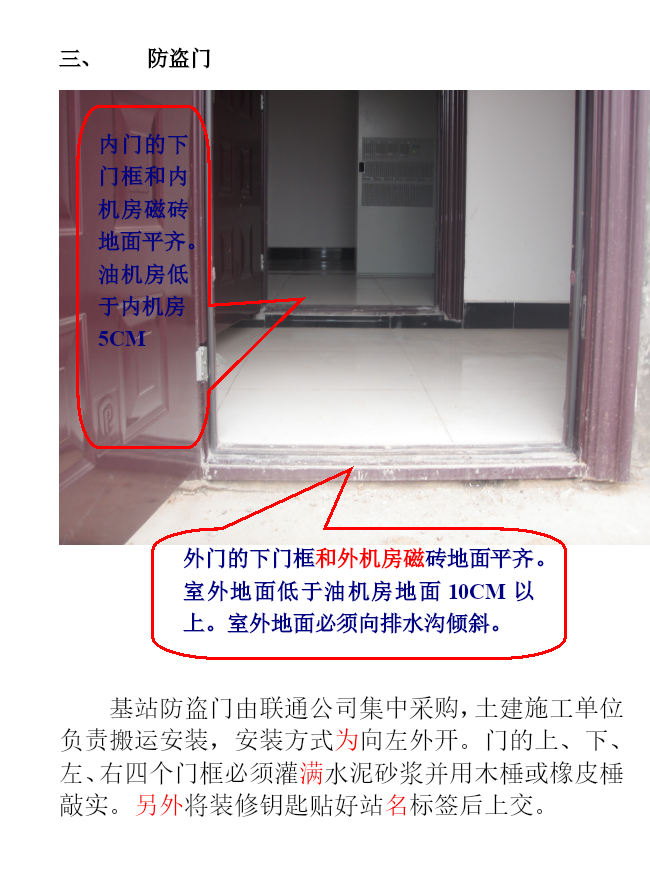

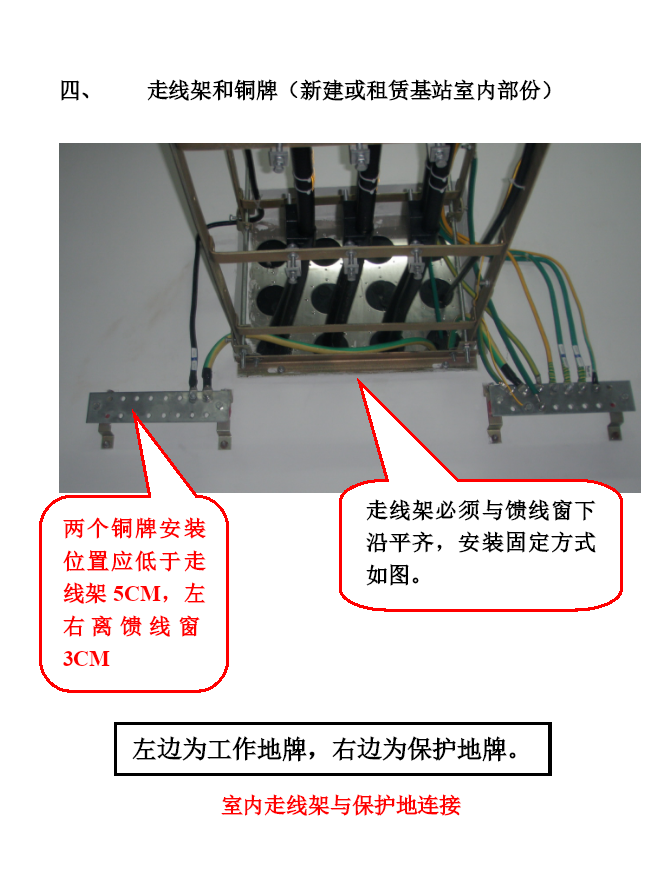

基站土建基础手册(完整版)(文档可以直接使用,也可根据实际需要修改使用,可编辑欢迎下载)基站土建施工基础手册(暂行)长沙联通网络建设部2021年3月目录TOC\h\z\t"1,1,2,2"HYPERLINK\l"_Toc257187898"一、电力引入PAGEREF_Toc257187898\h3HYPERLINK\l"_Toc257187899"二、地砖铺设PAGEREF_Toc257187899\h5HYPERLINK\l"_Toc257187900"三、防盗门PAGEREF_Toc257187900\h6HYPERLINK\l"_Toc257187901"四、走线架和铜牌(新建或租赁基站室内部份)PAGEREF_Toc257187901\h7HYPERLINK\l"_Toc257187902"五、馈线窗PAGEREF_Toc257187902\h9HYPERLINK\l"_Toc257187903"六、接地系统PAGEREF_Toc257187903\h11HYPERLINK\l"_Toc257187904"1、新建机房的主机房工作地、保护地PAGEREF_Toc257187904\h11HYPERLINK\l"_Toc257187906"2、新建机房防雷接地(油机房)PAGEREF_Toc257187906\h12HYPERLINK\l"_Toc257187907"3、租赁基站接地PAGEREF_Toc257187907\h13HYPERLINK\l"_Toc257187908"4、铁塔接地PAGEREF_Toc257187908\h15HYPERLINK\l"_Toc257187909"七、排气窗PAGEREF_Toc257187909\h16HYPERLINK\l"_Toc257187910"八、空调预留安装台和孔PAGEREF_Toc257187910\h17HYPERLINK\l"_Toc257187911"九、配电箱及室内电气布线PAGEREF_Toc257187911\h18HYPERLINK\l"_Toc257187912"十、光缆进线孔PAGEREF_Toc257187912\h19HYPERLINK\l"_Toc257187913"十一、油机转换箱安装及电缆进线PAGEREF_Toc257187913\h20HYPERLINK\l"_Toc257187914"十二、铁塔安装PAGEREF_Toc257187914\h21HYPERLINK\l"_Toc257187915"十三、屋顶抱杆防水PAGEREF_Toc257187915\h22HYPERLINK\l"_Toc257187916"十四、一体化站PAGEREF_Toc257187916\h23HYPERLINK\l"_Toc257187917"十五、扁铁搭焊方法PAGEREF_Toc257187917\h24HYPERLINK\l"_Toc257187918"十六、防浪涌安装PAGEREF_Toc257187918\h25HYPERLINK\l"_Toc257187919"十七、新建机房防雷接地(油机房)(另一种方式)PAGEREF_Toc257187919\h26序随着公司的发展,近几年基站建设的量越来越大,随之基站建设标准化也愈发重要,从2021年开始对建站站型、施工图纸进行了规范统一,但施工图纸较为细致,参数较多,在实际施工中由于施工人员水平参差不齐,出现了理解不一致的现象。为了做到通俗易懂,现将规范中一些容易出错,不易做到统一的地方专门制作成基础手册,以期做到易于理解、统一标准,请所有工程建设参与人员认真理解,严格落实。由于时间仓促,编者水平有限,不足之处在所难免,请各位批评指正。标准解释由长沙联通网络建设部负责。编辑:邵金泽电力引入横平竖直,套管保护电力引入施工说明:1、电力引入不论直供、转供都由负责电力引入施工的单位,以三相四线(火线红色,零线蓝色)引至油机转换箱。沿墙部份全部采用PVC套管布放。2、土建装修单位负责安装油机转换箱及油机转换箱至机房配电箱的电力布线施工。3、基站供电优先采用电业局直接供电。直接供电不能到达时(才能采用转供电)。地砖铺设门框与地面等高平齐
