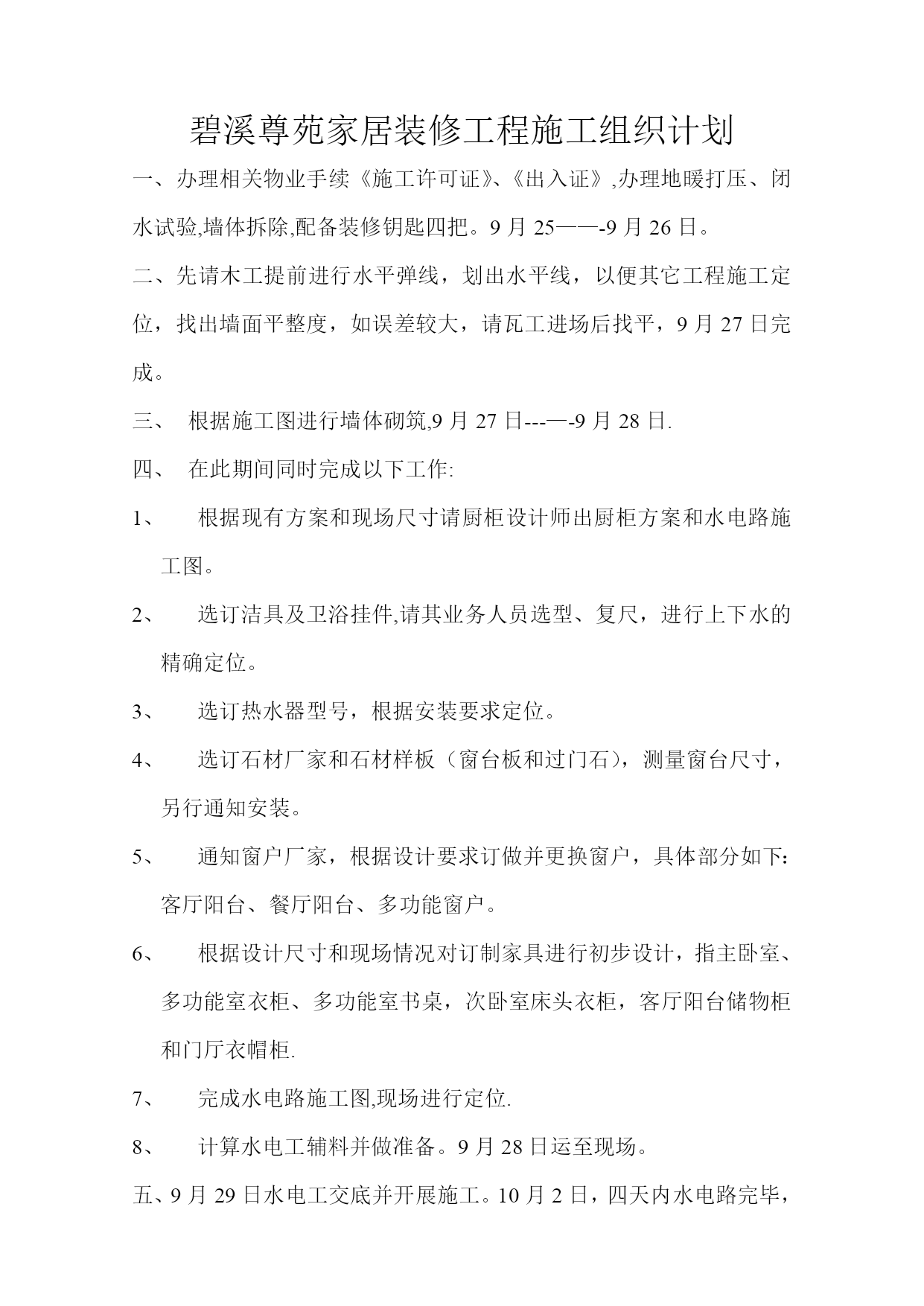

碧溪尊苑家居装修工程施工组织计划【实用文档】doc文档可直接使用可编辑,欢迎下载碧溪尊苑家居装修工程施工组织计划一、办理相关物业手续《施工许可证》、《出入证》,办理地暖打压、闭水试验,墙体拆除,配备装修钥匙四把。9月25——-9月26日。二、先请木工提前进行水平弹线,划出水平线,以便其它工程施工定位,找出墙面平整度,如误差较大,请瓦工进场后找平,9月27日完成。根据施工图进行墙体砌筑,9月27日---—-9月28日.在此期间同时完成以下工作:根据现有方案和现场尺寸请厨柜设计师出厨柜方案和水电路施工图。选订洁具及卫浴挂件,请其业务人员选型、复尺,进行上下水的精确定位。选订热水器型号,根据安装要求定位。选订石材厂家和石材样板(窗台板和过门石),测量窗台尺寸,另行通知安装。通知窗户厂家,根据设计要求订做并更换窗户,具体部分如下:客厅阳台、餐厅阳台、多功能窗户。根据设计尺寸和现场情况对订制家具进行初步设计,指主卧室、多功能室衣柜、多功能室书桌,次卧室床头衣柜,客厅阳台储物柜和门厅衣帽柜.完成水电路施工图,现场进行定位.计算水电工辅料并做准备。9月28日运至现场。五、9月29日水电工交底并开展施工。10月2日,四天内水电路完毕,且出具水电路完成图纸,计算灯具开关面板数量,并出详单.六、在水电工施工阶段,进行装修辅料计算准备和装修面板的认定,并于10月2日前运至施工现场,选订晾衣架尺寸,确认加固尺寸。七、10月3日———--10月5日,涂刷防水涂料,防水处理.八、10月5日----——10月25日,二十天木工完毕,并注意灯座和晾衣架的加固.这期间油工能穿插进行,可在10月20日左右进场、进行油工前期工作。九、在此期间完成以下工作:1、瓦工辅料的计算和准备(水泥、黄沙、沟缝剂、地漏)于10月25日前运至施工现场。2、瓷砖的选择,计算数量并订加工,并于10月25日前全部运至施工现场。3、成品门及套、灯具、开关面板、复合地板、壁纸、五金、扣板、窗帘、电器、家具的选择及订加工以便后期安装.4、完成窗户的更换和窗台石材的安装。5、次卧室、儿童房空调洞口移位。十、10月25日———--11月15日,瓦工阶段,此期间油工可穿插进行地。十一、此间确认乳胶漆颜色、品牌、数量及部分油工辅料。十二、11月16日,油工正式进场,11月26日油工完毕,十三、11月15日起,三日内厨柜、衣帽柜、成品门及套,扣板等主材的复尺及施工订单。十四、11月16日-—--—11月18日,收尾,垃圾清运,开荒保洁。十五、11月18日后,开始进入安装阶段,大至顺序如下:灯具、开关面板、扣板、晾衣架、洁具、地板,应在11月底完成安装,并进行第二次保洁。十六、厨柜、成品门及套、衣帽柜、窗帘,12月初—---—-12月底安装完工。十七、家具、家电在2021年1月1日--—--—1月15日完工,交钥匙。时间安排表办手续、闭水试验、拆除9月25日--—--—9月26日水平线9月27日砌筑9月27日—————-9月28日水电工9月29日--————10月2日防水10月3日-—----10月5日木工10月5日--————10月25日瓦工10月25日------11月15日油工11月16日—--———11月26日收尾、开荒保洁11月16日—————-11月18日前期安装11月18日———-——11月底后期安装12月初—---——12月底时间紧,任务重,请相关人员积极配合。联系人:李军贵2011年9月24日星期六装饰装修工程施工方案一、编制依据1、施工图纸。2、××××发电有限责任公司16#住宅楼工程施工组织设计.3、《建筑装饰装修工程质量验收规范》(GB50210-2001)二、工程概况本工程位于甘肃××××发电有限责任公司福利区,五单元六层、砖混结构。总建筑面积8905。55㎡,呈“一”字排布,层高3。0m,建筑总高度20.55m。三、搅拌要求施工现场设搅拌站,搅拌砂浆前,按配合比要求,应先加水,然后加入PO32。5水泥及粉煤灰,最后加入砂子进行搅拌,搅拌数分钟,待拌匀后方可使用.搅拌好的混合砂浆或水泥砂浆要求做到基本卸尽,在全部砂浆卸出前不得再投入拌合料,更不得采用边出料边进料的作法。搅拌时间控制:从原材料全部投入搅拌机罐时起,至砂浆拌合料开始卸出时止,搅拌时间不得少于3分钟。通过充分搅拌,应使砂浆的各种材料混合均匀,颜色一致。四、内墙工程1、工艺流程:门窗框四周堵缝→墙面清理→浇水润湿墙面→吊垂直套方、抹灰饼→弹灰层控制线→基层处理→做护角抹底层砂浆→抹罩面灰→养护。2、施工要求:(1)先用扫帚铲刀将墙面废余浆、灰尘、污垢、油渍等清除干净,用水将墙面浸湿,
