预览加载中,请您耐心等待几秒...
1/10
2/10
3/10
4/10
5/10
6/10
7/10
8/10
9/10
10/10

亲,该文档总共44页,到这已经超出免费预览范围,如果喜欢就直接下载吧~

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

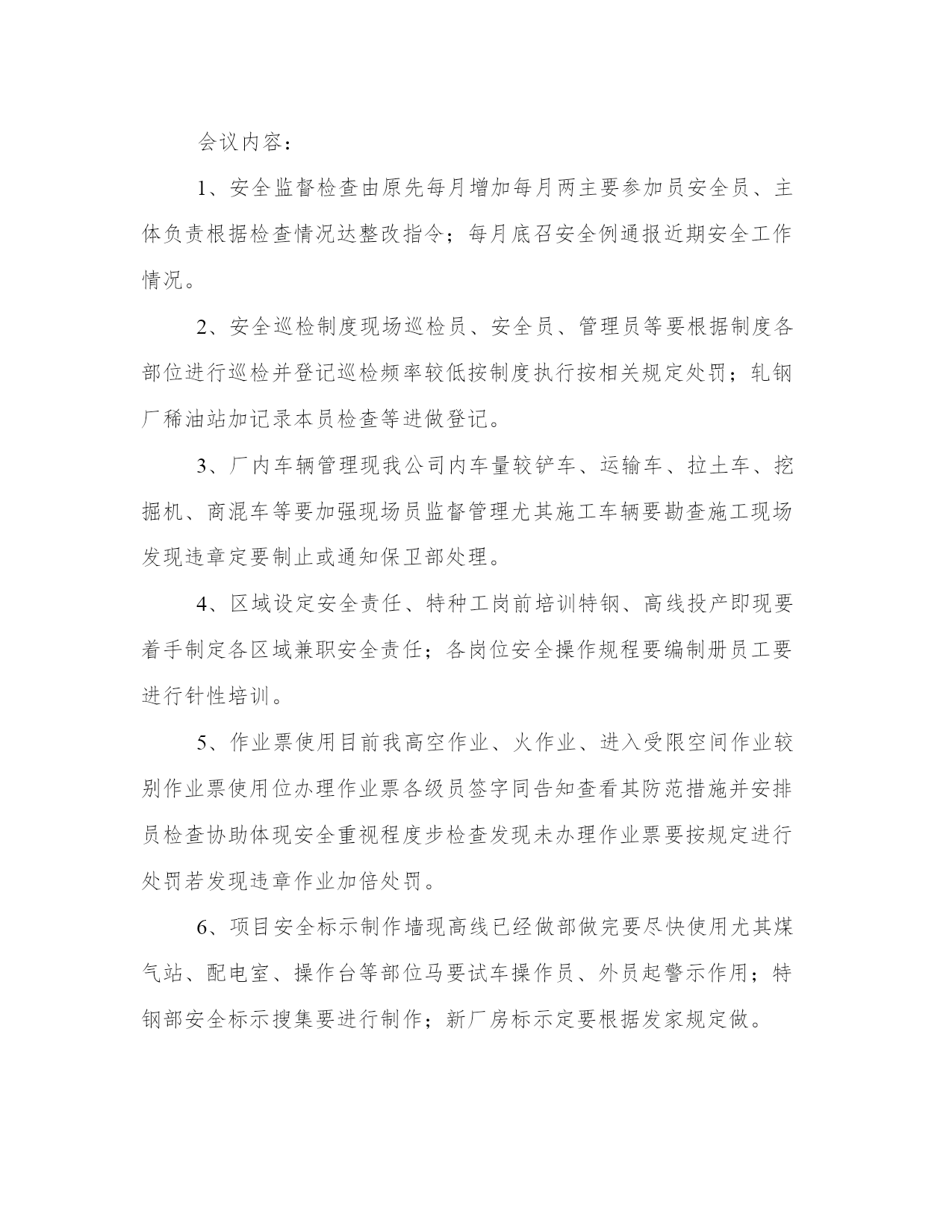

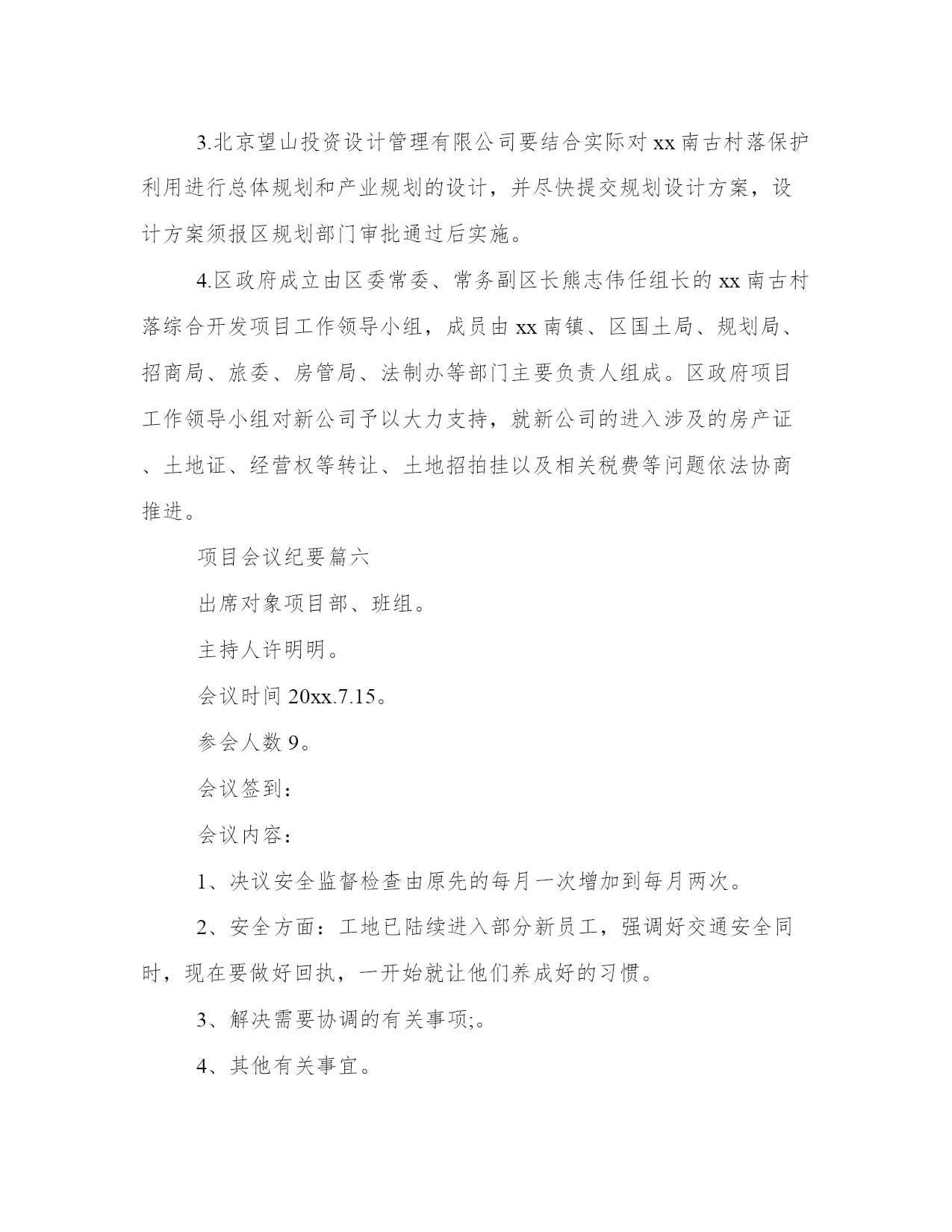

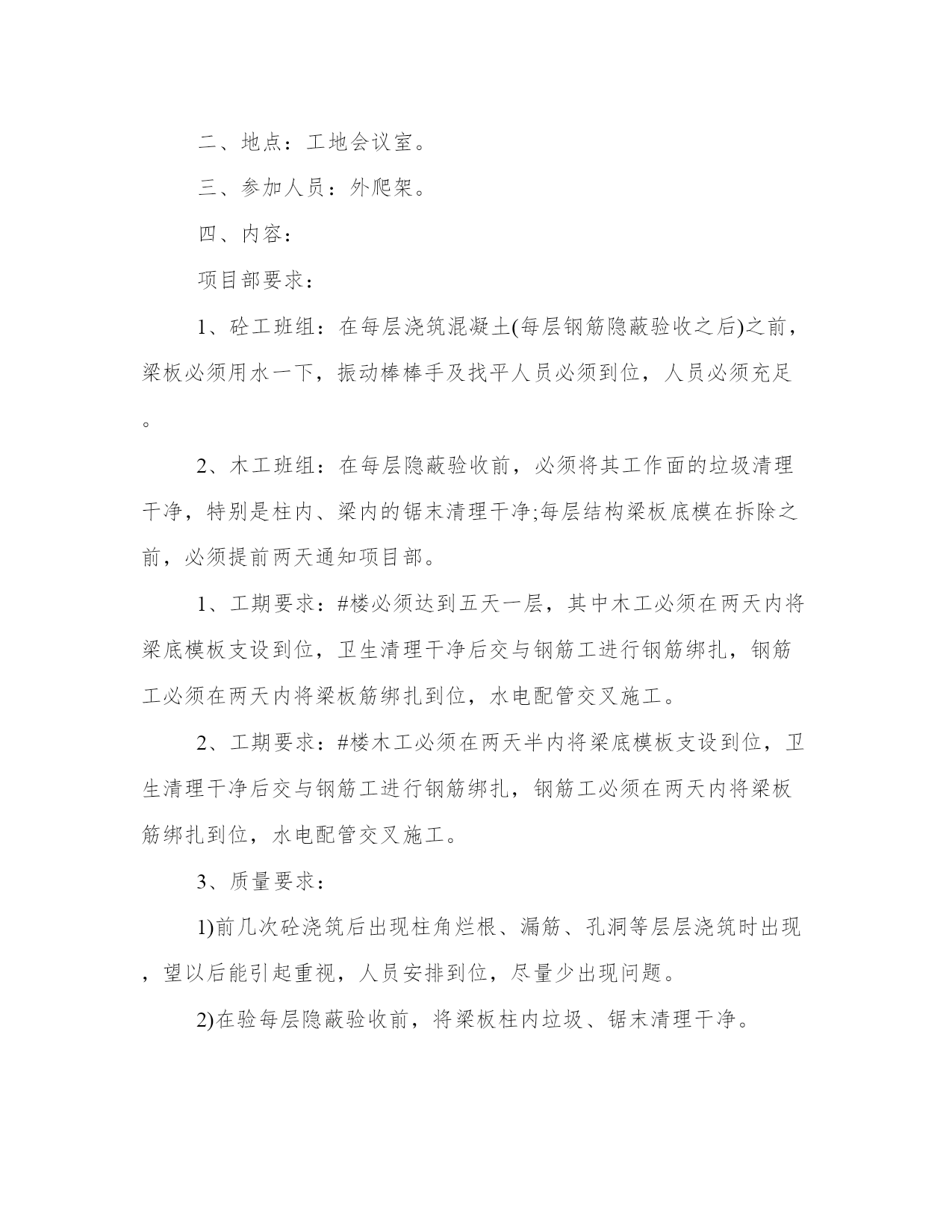

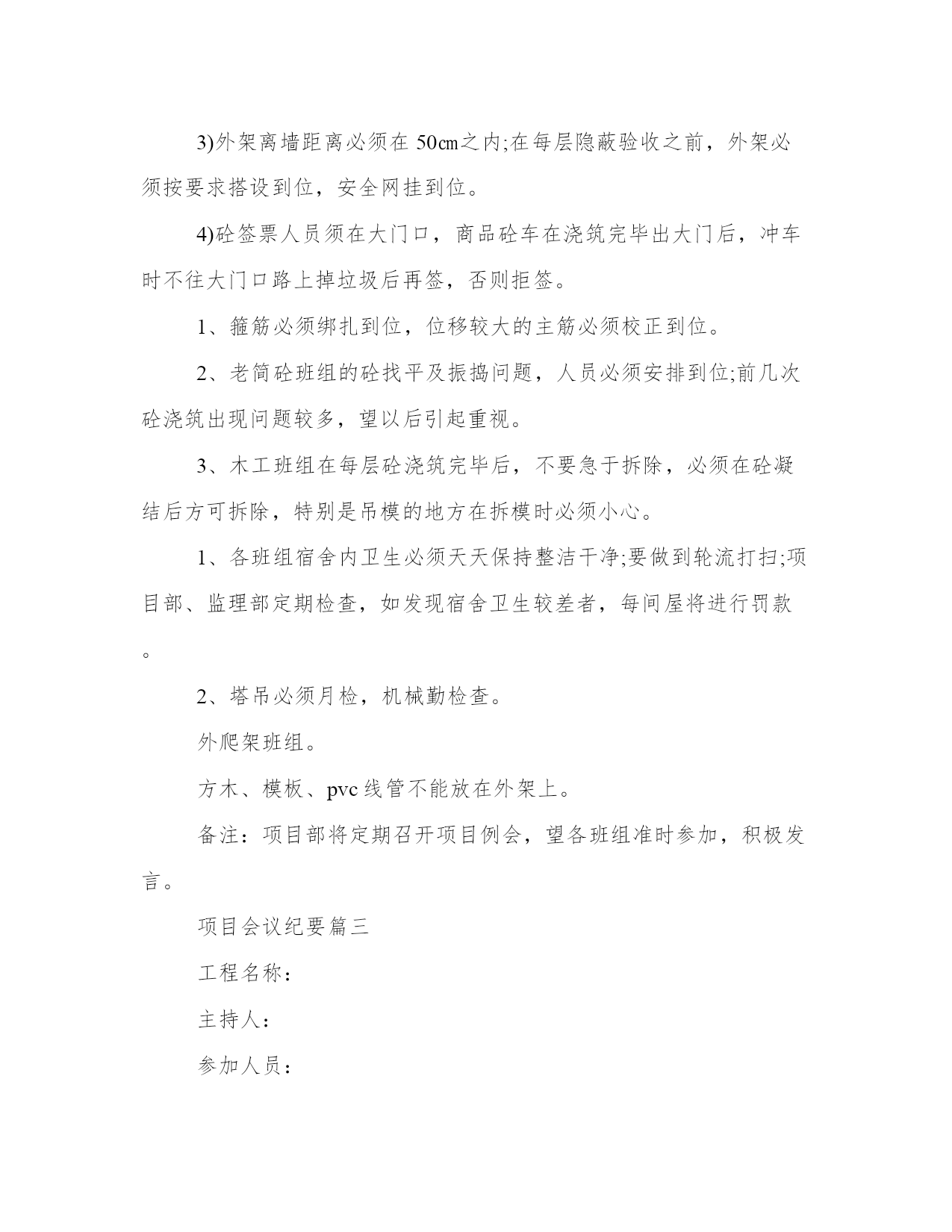

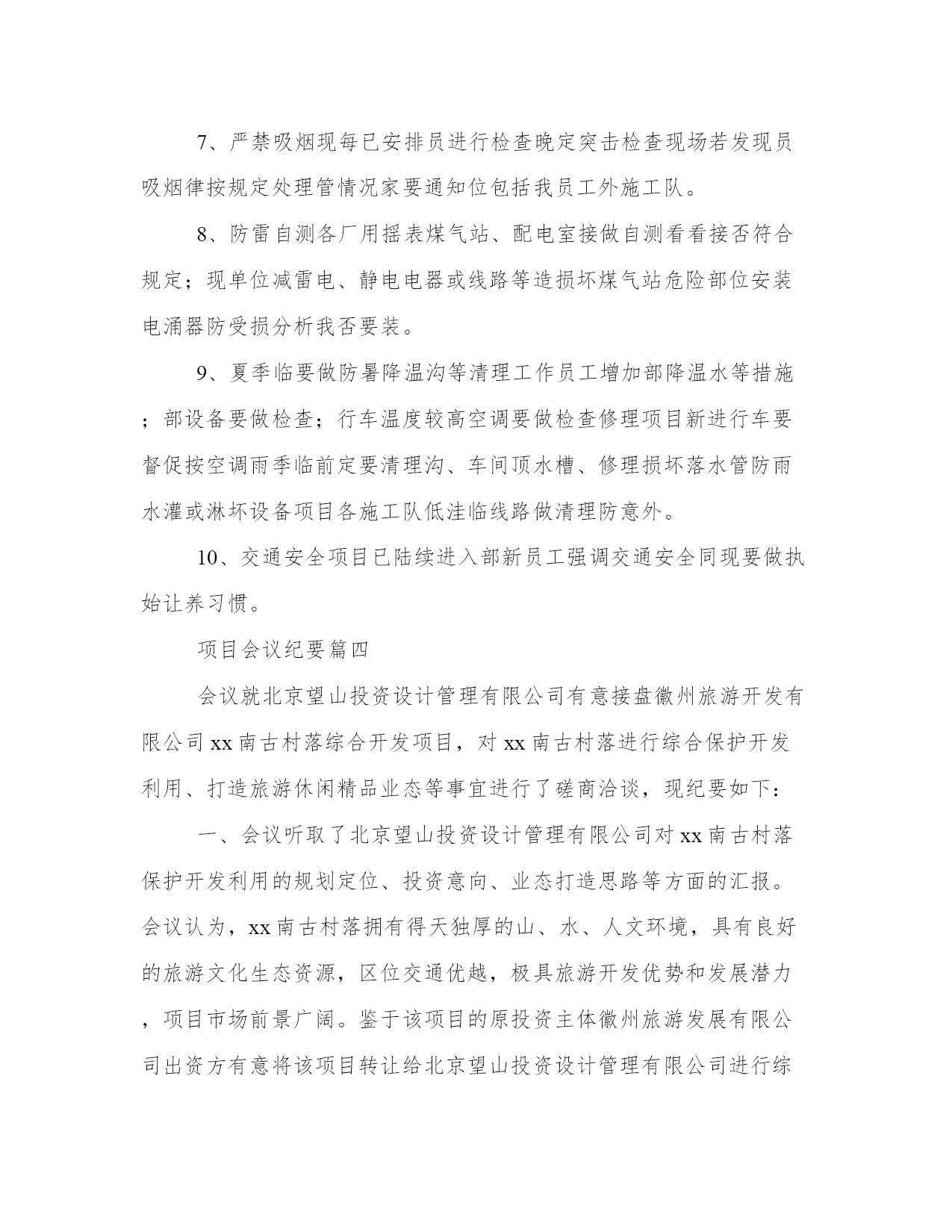

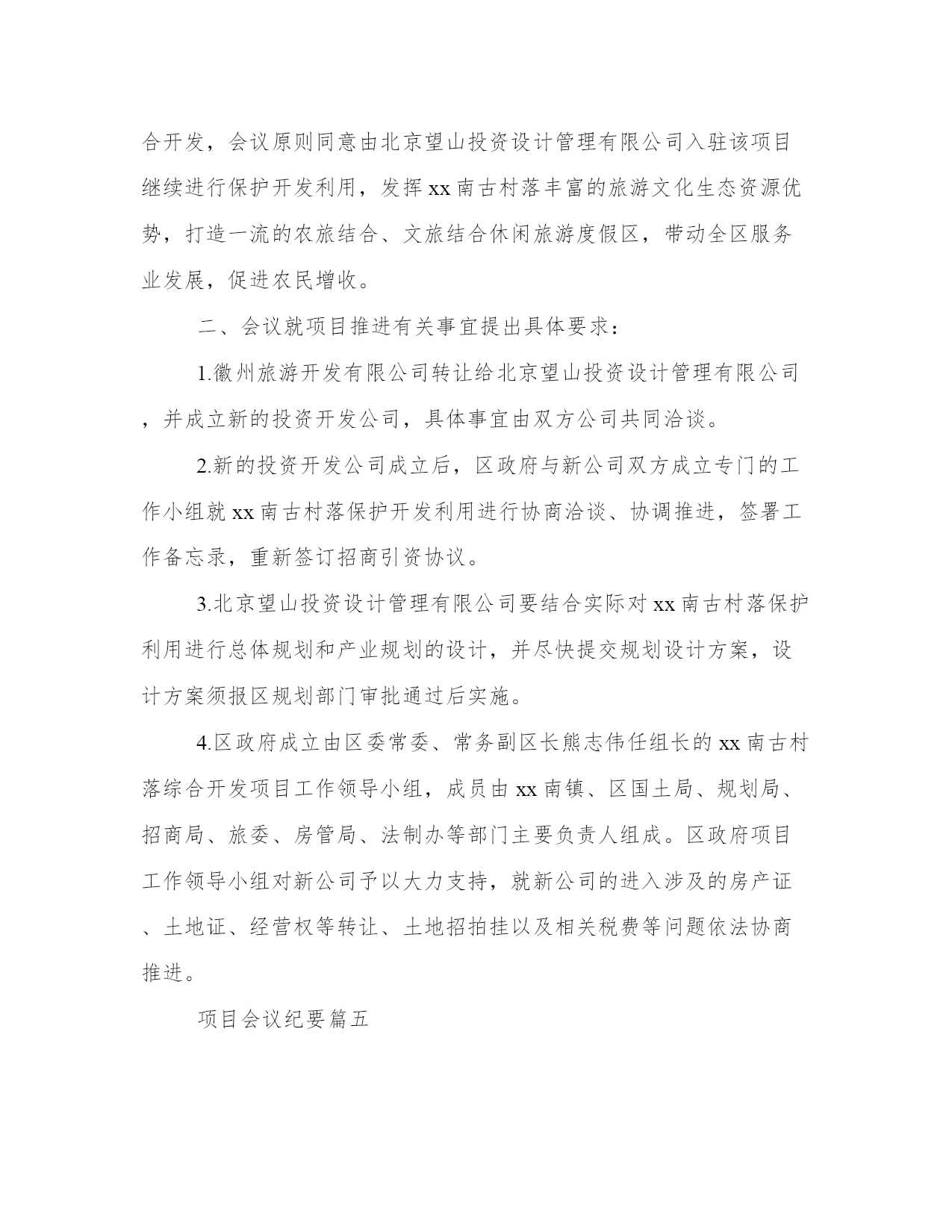

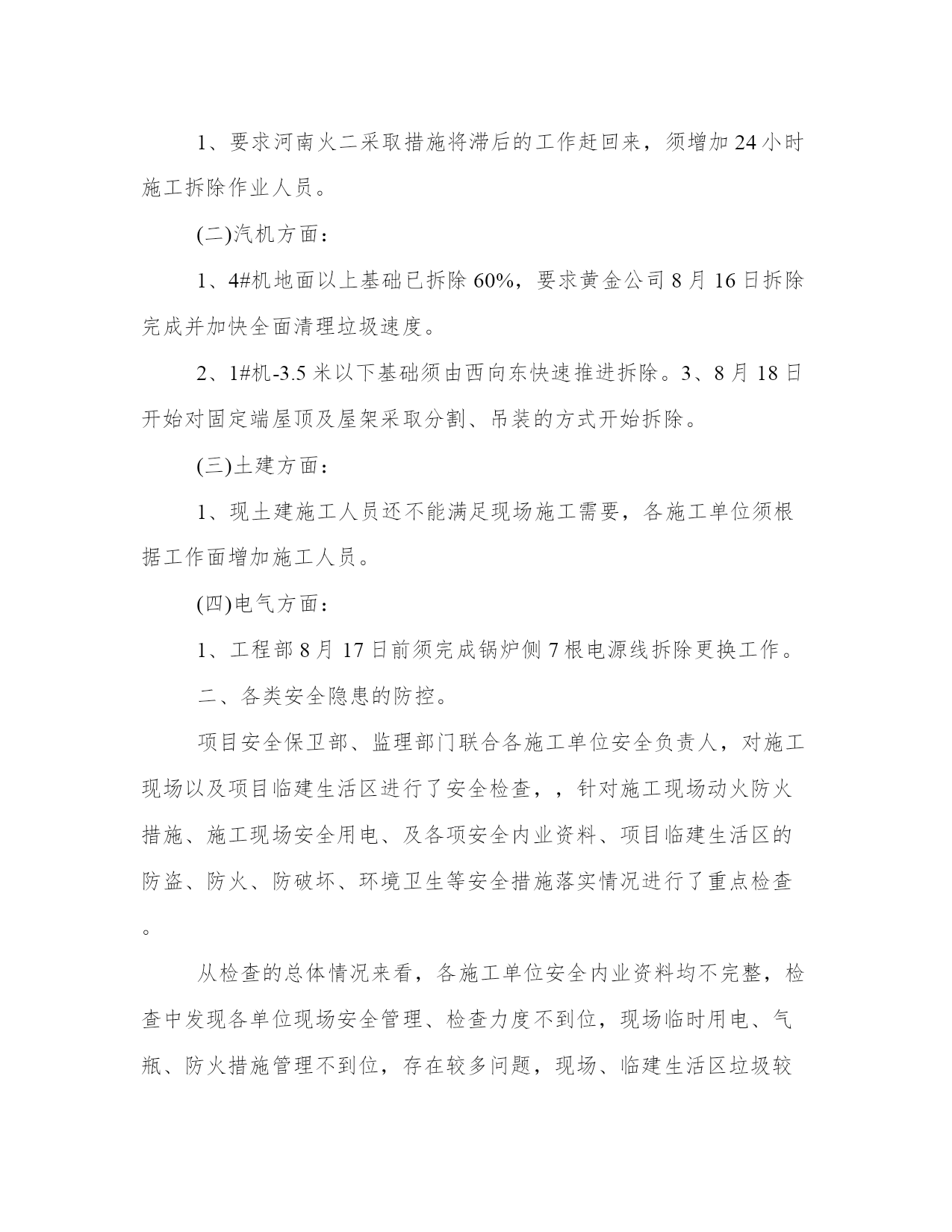

最新项目会议纪要(模板19篇)人的记忆力会随着岁月的流逝而衰退,写作可以弥补记忆的不足,将曾经的人生经历和感悟记录下来,也便于保存一份美好的回忆。大家想知道怎么样才能写一篇比较优质的范文吗?下面我给大家整理了一些优秀范文,希望能够帮助到大家,我们一起来看一看吧。项目会议纪要篇一会议主持人:张铭明。参会人员:进出口代表、项目部领导班子、干部员工及各参建单位参加了本次会议。8月13日下午17时整,吉国项目部在现场大会议室召开了周工作例会,进出口代表、项目部领导班子、干部员工及各参建单位参加了本次会议。项目部各部门、各施工单位汇报上周重点工作完成情况以及下周工作计划,领导班子就安全、质量、进度方面进行安排部署,现形成纪要如下:一、重点工作安排:各施工单位须加强施工人员整体技术力量,加强现场质量、安全的把控。各施工单位须列清工作点,按8月31为拆除完成时间节点,各施工单位须展开施工工作面,需平行、垂直作业同时进行拆除,以保证总节点不变。(一)锅炉方面:1、要求河南火二采取措施将滞后的工作赶回来,须增加24小时施工拆除作业人员。(二)汽机方面:1、4#机地面以上基础已拆除60%,要求黄金公司8月16日拆除完成并加快全面清理垃圾速度。2、1#机-3.5米以下基础须由西向东快速推进拆除。3、8月18日开始对固定端屋顶及屋架采取分割、吊装的方式开始拆除。(三)土建方面:1、现土建施工人员还不能满足现场施工需要,各施工单位须根据工作面增加施工人员。(四)电气方面:1、工程部8月17日前须完成锅炉侧7根电源线拆除更换工作。二、各类安全隐患的防控。项目安全保卫部、监理部门联合各施工单位安全负责人,对施工现场以及项目临建生活区进行了安全检查,,针对施工现场动火防火措施、施工现场安全用电、及各项安全内业资料、项目临建生活区的防盗、防火、防破坏、环境卫生等安全措施落实情况进行了重点检查。从检查的总体情况来看,各施工单位安全内业资料均不完整,检查中发现各单位现场安全管理、检查力度不到位,现场临时用电、气瓶、防火措施管理不到位,存在较多问题,现场、临建生活区垃圾较多未及时进行清理,有违章用电现象,存在相对安全隐患。各单位隐患整改情况于8月15日18时前,纸质、电子版回复安全保卫部冯永康处备案。要求各施工单位尽快完善各项安全内业资料,我方项目部将不定期进行抽查各单位资料及落实情况,抽查中存在的问题不及时落实整改将反馈至监理部门按照相应的处罚制度进行考核。三、重点工作:锅炉、汽机厂房的封闭工作。应业主要求,给我方一周时间进行锅炉、汽机的封闭工作。1、要求黄金公司8月17日对汽机厂房开始封闭工作。2、要求河南火二3天内上报正式的锅炉封堵方案进行封堵,若河南火二因拆除未完成影响正式封堵,要求上报临时封堵方案并进行封堵工作。四、地质详勘工作。8月25日地勘人员到达吉国现场进行详勘工作,要求各施工单位为地勘测量人员的勘测创造条件,避免有过多的障碍物在需要勘测的地点处,请各施工单位积极配合勘测工作。五、关于华研监理。监理须对现场安全、质量跟踪落实。为带动监理公司的积极性,要求工程部、综合部根据合同制定奖励、惩罚制度。项目会议纪要篇二一、时间:x年xx月号上午:二、地点:工地会议室。三、参加人员:外爬架。四、内容:项目部要求:1、砼工班组:在每层浇筑混凝土(每层钢筋隐蔽验收之后)之前,梁板必须用水一下,振动棒棒手及找平人员必须到位,人员必须充足。2、木工班组:在每层隐蔽验收前,必须将其工作面的垃圾清理干净,特别是柱内、梁内的锯末清理干净;每层结构梁板底模在拆除之前,必须提前两天通知项目部。1、工期要求:#楼必须达到五天一层,其中木工必须在两天内将梁底模板支设到位,卫生清理干净后交与钢筋工进行钢筋绑扎,钢筋工必须在两天内将梁板筋绑扎到位,水电配管交叉施工。2、工期要求:#楼木工必须在两天半内将梁底模板支设到位,卫生清理干净后交与钢筋工进行钢筋绑扎,钢筋工必须在两天内将梁板筋绑扎到位,水电配管交叉施工。3、质量要求:1)前几次砼浇筑后出现柱角烂根、漏筋、孔洞等层层浇筑时出现,望以后能引起重视,人员安排到位,尽量少出现问题。2)在验每层隐蔽验收前,将梁板柱内垃圾、锯末清理干净。3)外架离墙距离必须在50㎝之内;在每层隐蔽验收之前,外架必须按要求搭设到位,安全网挂到位。4)砼签票人员须在大门口,商品砼车在浇筑完毕出大门后,冲车时不往大门口路上掉垃圾后再签,否则拒签。1、箍筋必须绑扎到位,位移较大的主筋必须校正到位。2、老简砼班组的砼找平及振捣问题,人员必须安排到位;前几次砼浇筑出现问题较多,望以后引起重视。3、木工班组在每层砼浇筑完毕后,不要急于拆除,必须在砼凝结后方可拆除,特别是吊模的地
