预览加载中,请您耐心等待几秒...
在线预览结束,喜欢就下载吧,查找使用更方便
如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

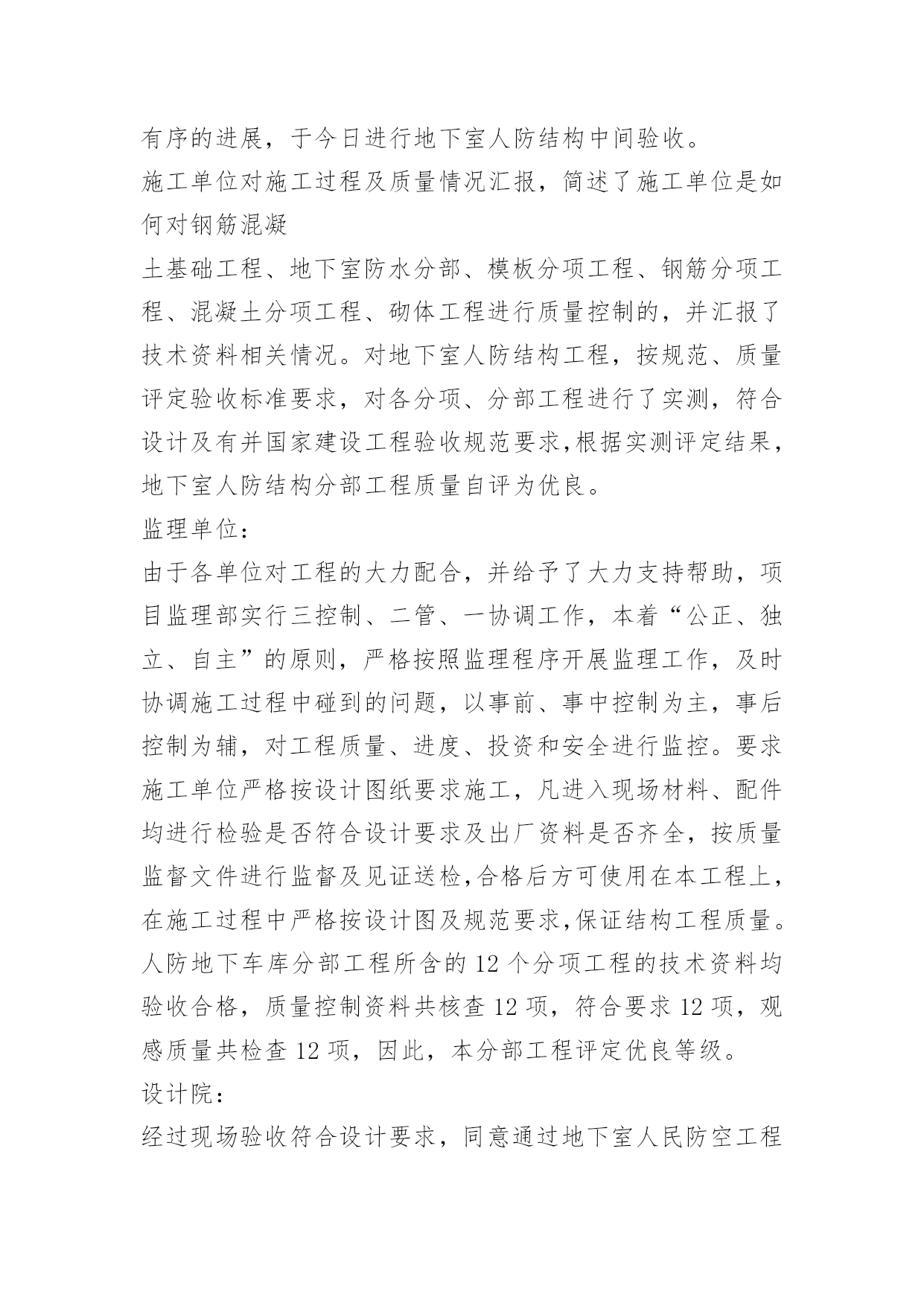

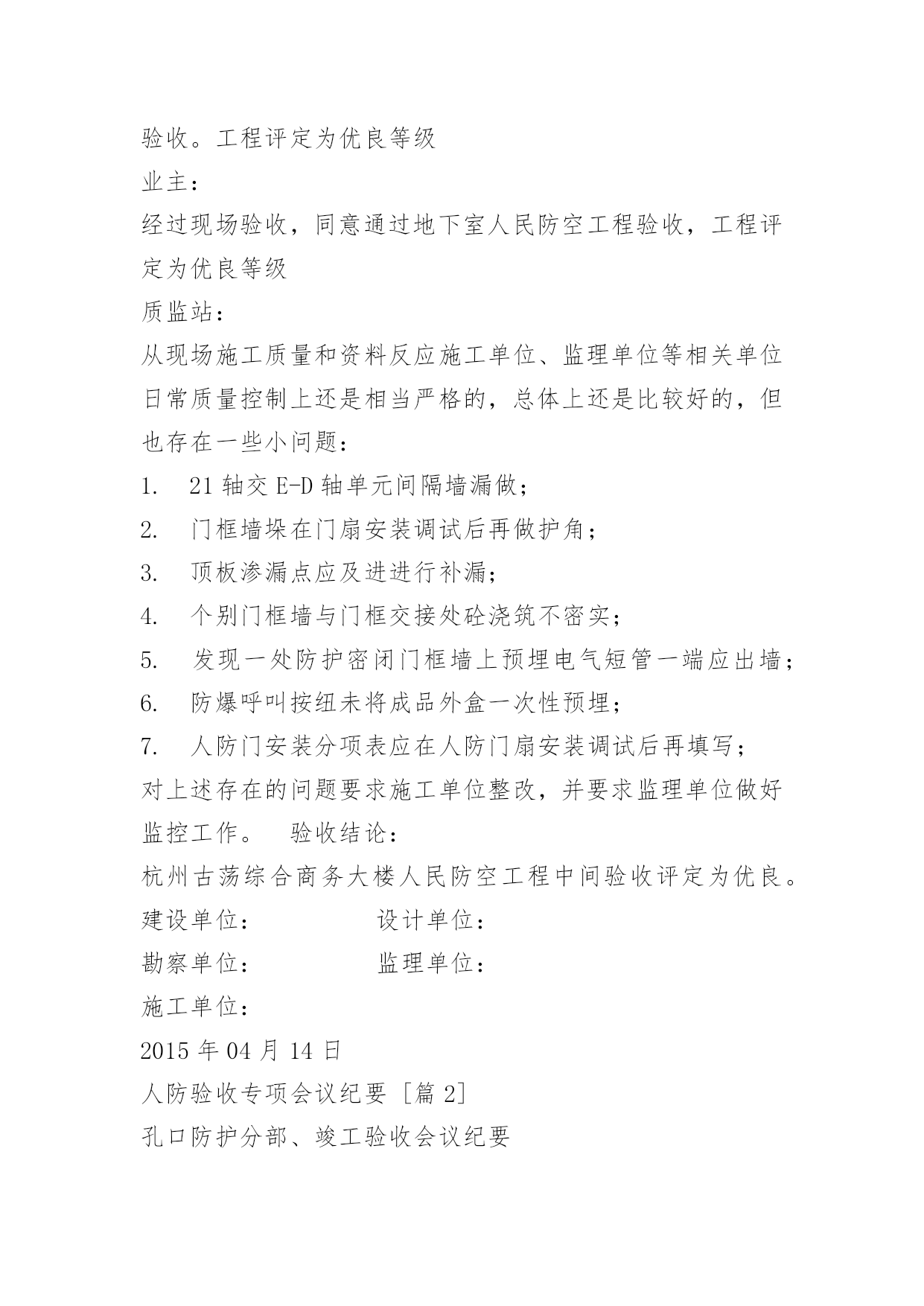

人防验收专项会议纪要人防验收专项会议纪要杭州古荡综合商务大楼工程人防工程质量验收会议纪要工程名称:杭州古荡综合商务大楼时间:2015年04月14日下午15:00地点:工地现场会议室参加单位:杭州古荡镇股份经济合作社杭州中研工程监理有限公司杭州市地下工程设计院浙江省华厦工程勘察院杭州中宙建工集团有限公司杭州市人防工程质量监督站与会人员:详见会议签到表内容:今天业主、人防工程质量监督站、设计院、监理公司、施工单位共同对人民防空地下室进行中间结构验收工作,先对人防地下室结构实体等进行实物检查,确认人防工程符合设计要求及规范要求,并审查了工程资料,资料合格。施工单位:本工程于2015年9月28日开工以来,在建设单位的大力支持和配合、监理单位的协调与监督、杭州市人防工程质量监督站的帮助和指导、设计单位的通力协助下,工程施工得以有序的进展,于今日进行地下室人防结构中间验收。施工单位对施工过程及质量情况汇报,简述了施工单位是如何对钢筋混凝土基础工程、地下室防水分部、模板分项工程、钢筋分项工程、混凝土分项工程、砌体工程进行质量控制的,并汇报了技术资料相关情况。对地下室人防结构工程,按规范、质量评定验收标准要求,对各分项、分部工程进行了实测,符合设计及有并国家建设工程验收规范要求,根据实测评定结果,地下室人防结构分部工程质量自评为优良。监理单位:由于各单位对工程的大力配合,并给予了大力支持帮助,项目监理部实行三控制、二管、一协调工作,本着“公正、独立、自主”的原则,严格按照监理程序开展监理工作,及时协调施工过程中碰到的问题,以事前、事中控制为主,事后控制为辅,对工程质量、进度、投资和安全进行监控。要求施工单位严格按设计图纸要求施工,凡进入现场材料、配件均进行检验是否符合设计要求及出厂资料是否齐全,按质量监督文件进行监督及见证送检,合格后方可使用在本工程上,在施工过程中严格按设计图及规范要求,保证结构工程质量。人防地下车库分部工程所含的12个分项工程的技术资料均验收合格,质量控制资料共核查12项,符合要求12项,观感质量共检查12项,因此,本分部工程评定优良等级。设计院:经过现场验收符合设计要求,同意通过地下室人民防空工程验收。工程评定为优良等级业主:经过现场验收,同意通过地下室人民防空工程验收,工程评定为优良等级质监站:从现场施工质量和资料反应施工单位、监理单位等相关单位日常质量控制上还是相当严格的,总体上还是比较好的,但也存在一些小问题:1.21轴交E-D轴单元间隔墙漏做;2.门框墙垛在门扇安装调试后再做护角;3.顶板渗漏点应及进进行补漏;4.个别门框墙与门框交接处砼浇筑不密实;5.发现一处防护密闭门框墙上预埋电气短管一端应出墙;6.防爆呼叫按纽未将成品外盒一次性预埋;7.人防门安装分项表应在人防门扇安装调试后再填写;对上述存在的问题要求施工单位整改,并要求监理单位做好监控工作。验收结论:杭州古荡综合商务大楼人民防空工程中间验收评定为优良。建设单位:设计单位:勘察单位:监理单位:施工单位:2015年04月14日人防验收专项会议纪要[篇2]孔口防护分部、竣工验收会议纪要工程名称:天门市世纪大厦人防工程时间:2011年1月20日地点:天门市人民防空办公室建设单位:夏木林代官兵防火密闭门施工单位:潘文华设计单位:何中刚李煜丰细江湖北省人民防空办公室:李工天门市人民防空办公室:艾科长监理单位:倪政坤李传凯吴春华施工单位:肖新仿王家轩汪薇李传凯:今天我们应湖北华顶建筑工程有限公司的邀请,参加世纪大厦人防工程防火密闭门以及工程竣工验收,首先请施工单位向在坐的各位专家介绍一下工程施工的质量情况。潘文华:向各相关单位介绍工程施工质量情况,企业对该孔口防护工程的质量评价为合格。肖新仿:向各相关单位介绍工程施工质量情况,企业对该单位工程的质量评价为合格。李传凯:向各相关单位介绍监理单位的质量评估意见。根据我们平时监理过程中撑握的施工质量情况结合施工过程中的各项检测数据和施工资料,我们同意施工单位对该孔口防护分部、以及该单位工程按合格等级进行验收,验收合格。省人防办李工:同意验收。市人防办艾科长:同意验收。何中刚:同意验收代官兵:同意验收。省人防办李工:今天的会议从组织以及验收程序和到会人员都是符合规范要求的,各单位的验收意见也是统一的,我们同意各单位的验收意见,验收合格。何中刚:下面我要就刚才查验实体质量时发现的几个问题给施工单位提几点意见,1、大门右侧500×600的通风管没有预留;2、气门测量管没有安装;3、排风竖井没有预留;丰细江:下面我要就何工说的补充几点:1、防护洞口门槛高度没有按规范施工,建筑地面应平门前钢板;2、防火设备没有安装吊钩;丰细江:我和何工说的几个问题希望施工单位尽快整改到位后报监理以及建设单位复查。建设单位:设计单位:监理单位:施工
