预览加载中,请您耐心等待几秒...
1/10
2/10
3/10
4/10
5/10
6/10
7/10
8/10
9/10
10/10
亲,该文档总共140页,到这已经超出免费预览范围,如果喜欢就直接下载吧~
如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

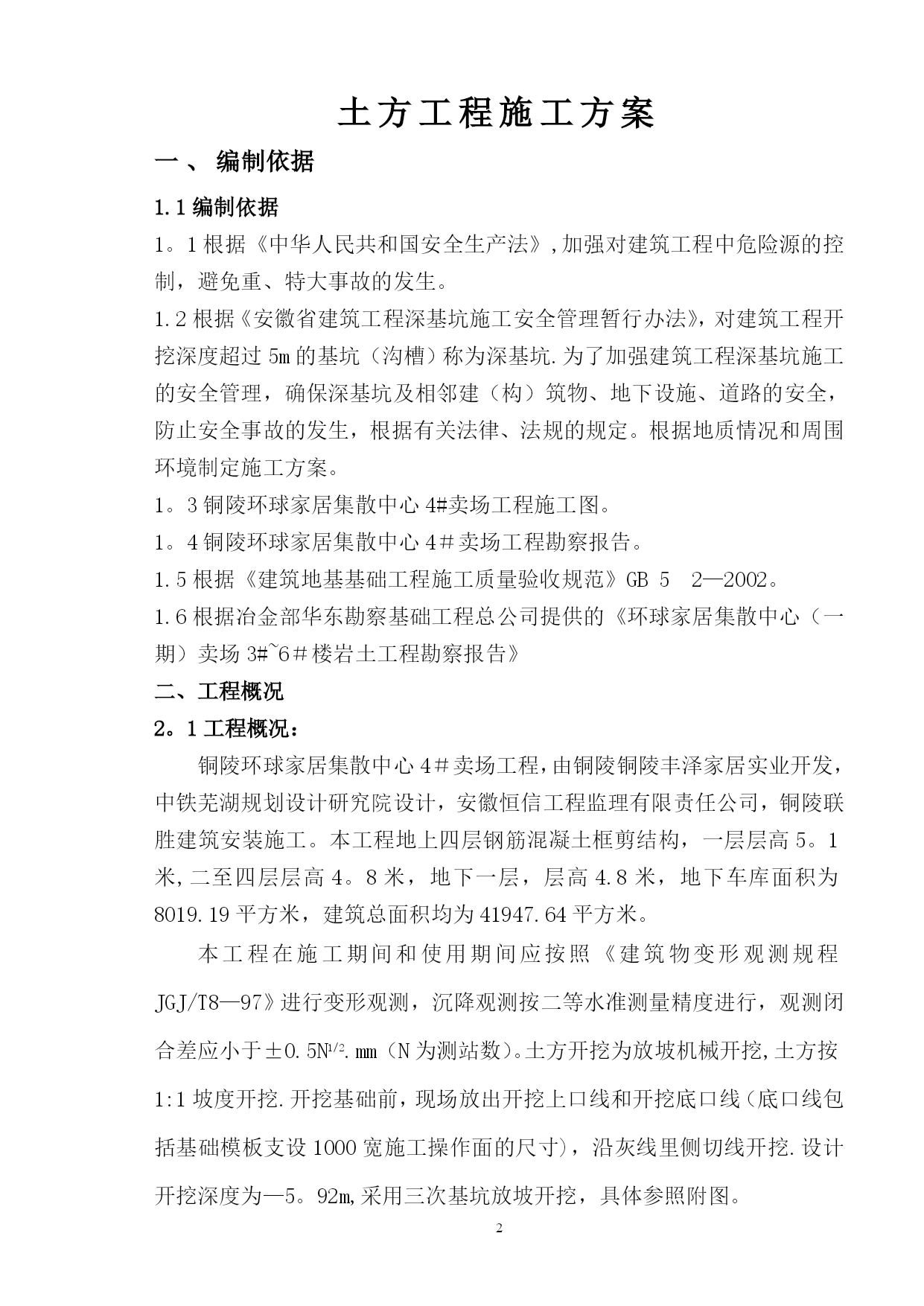

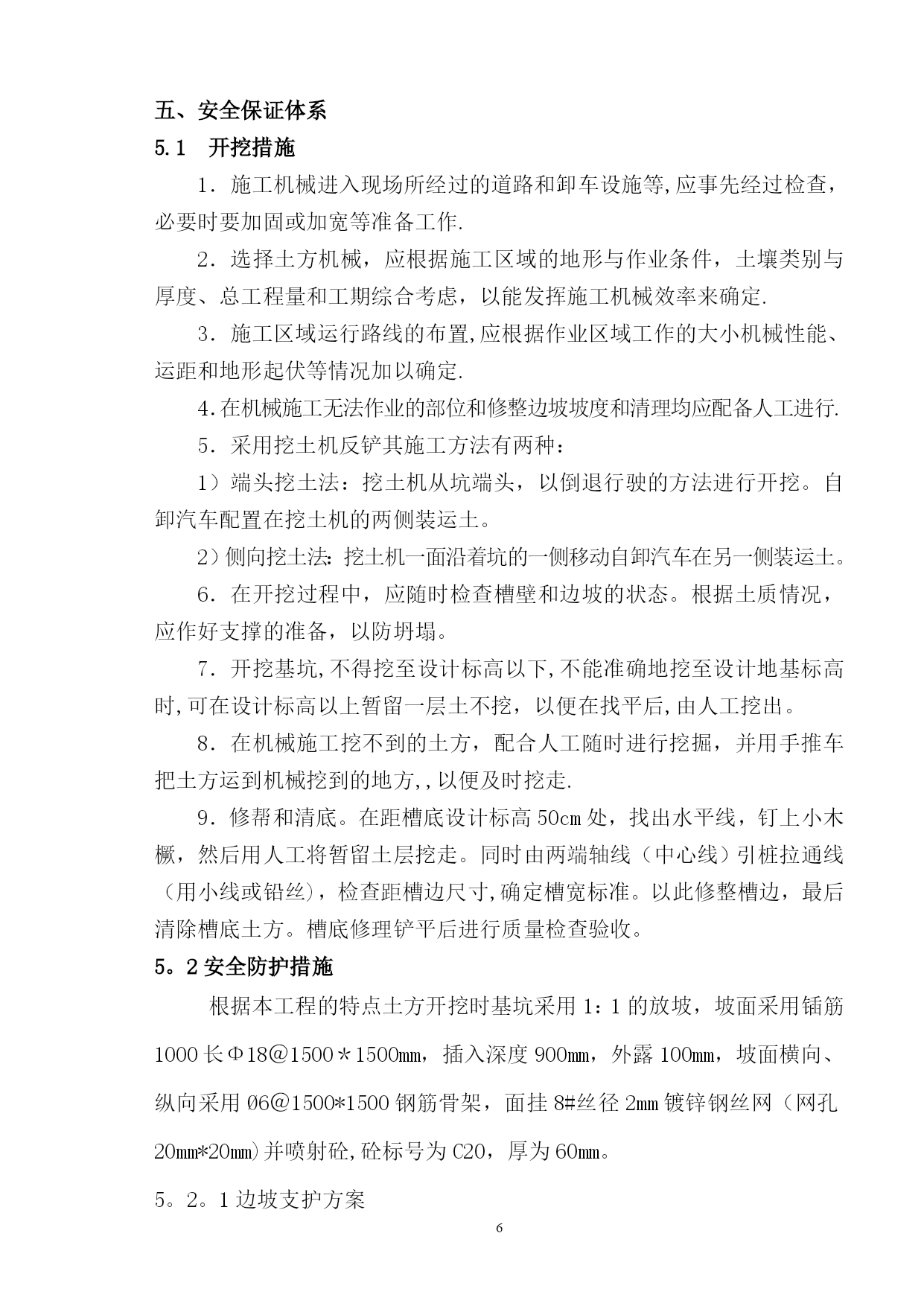

PAGEPAGE13环球家居深基坑施工方案【实用文档】doc文档可直接使用可编辑,欢迎下载土方工程施工方案一、编制依据1.1编制依据1。1根据《中华人民共和国安全生产法》,加强对建筑工程中危险源的控制,避免重、特大事故的发生。1.2根据《安徽省建筑工程深基坑施工安全管理暂行办法》,对建筑工程开挖深度超过5m的基坑(沟槽)称为深基坑.为了加强建筑工程深基坑施工的安全管理,确保深基坑及相邻建(构)筑物、地下设施、道路的安全,防止安全事故的发生,根据有关法律、法规的规定。根据地质情况和周围环境制定施工方案。1。3铜陵环球家居集散中心4#卖场工程施工图。1。4铜陵环球家居集散中心4#卖场工程勘察报告。1.5根据《建筑地基基础工程施工质量验收规范》GB52—2002。1.6根据冶金部华东勘察基础工程总公司提供的《环球家居集散中心(一期)卖场3#~6#楼岩土工程勘察报告》二、工程概况2。1工程概况:铜陵环球家居集散中心4#卖场工程,由铜陵铜陵丰泽家居实业开发,中铁芜湖规划设计研究院设计,安徽恒信工程监理有限责任公司,铜陵联胜建筑安装施工。本工程地上四层钢筋混凝土框剪结构,一层层高5。1米,二至四层层高4。8米,地下一层,层高4.8米,地下车库面积为8019.19平方米,建筑总面积均为41947.64平方米。本工程在施工期间和使用期间应按照《建筑物变形观测规程JGJ/T8—97》进行变形观测,沉降观测按二等水准测量精度进行,观测闭合差应小于±0.5N1/2.mm(N为测站数)。土方开挖为放坡机械开挖,土方按1:1坡度开挖.开挖基础前,现场放出开挖上口线和开挖底口线(底口线包括基础模板支设1000宽施工操作面的尺寸),沿灰线里侧切线开挖.设计开挖深度为—5。92m,采用三次基坑放坡开挖,具体参照附图。三、施工准备3。1机具设备1、机械:挖土机4台;自卸汽车8辆;2、机具:手推车、铁锹(尖、平头)、大锤、撬棍、钢卷尺、梯子、坡度尺、小线.3、安全维护:1.5m的护栏钢质主杆、安全警示绳、安全警示标识牌、警示灯、彩条布、撑板、撑木、方木。3。2作业条件1.土方开挖前,根据设计图纸和施工方案的要求,将施工区域内的地下、地上障碍物清除完毕。2.各种现状管线已改移或加固,对暂未处理的地下管线及危险地段,做好明显标志。3.施工区域内供水、供电、临时设施满足土方开挖要求,道路平整畅通。4.作好土方开挖机械、运输车辆及各种辅助设备的维修检查和进场工作。3.3技术准备1.开挖前认真审核设计图纸和说明,已做好图纸会审和施工组织设计,确定开挖断面和堆土位置,运输施工道路.2.对有关人员做好书面施工安全、技术交底工作,并已签认。3.已测放基坑开挖边线、并用白灰标识。确定土方堆放场地及运土施工路线。四、施工技术措施4.1工艺流程测量放线→土方开挖→钎探→验槽4.2施工顺序1、确定开挖基坑的深度,根据建筑工程深度超过5m为深基坑,地质情况和周围环境的因素对开挖深基坑有很大影响。2、根据工程概况、现场调查勘探及工程特点分析。3、根据现场勘察周围环境无影响基坑开挖的建筑物。4、地下水位低于基础底面高程,无需采用降水施工。5、基坑开挖深度-5。92m,采用三次基坑放坡开挖。根据《建筑地基基础设计规范》中土的类别及坡顶有无静、动荷载。4.3施工技术1、基坑开挖采用分层开挖,人工修坡清底的方式施工。2、本工程基坑开挖以机械为主,基坑底设计标高以上300mm的原状土应予以保留,禁止扰动,采用人工清理,如局部超挖,其处理方法需取得设计单位的同意。3、基坑开挖时,开挖过程不宜长时间暴露,禁止晾槽施工。4.4注意事项1、采用机械开挖,应于槽底预留200~300mm厚土层,以免扰动地基土,而后采用人工清槽,并挖至设计标高.基槽土方开挖应严格按照设计要求进行,不得超挖,基坑周边荷载,不得超过设计荷载限制条件。2、基槽(坑)开挖后应及时会同勘察和设计单位进行基槽检验,并对槽底普遍进行轻便触探,核实地基的均匀性和承载力,若发现地基条件与勘察报告和设计文件不一致,或遇到异常情况时,应及时处理。3、在湿陷性黄土场地,对建筑物及其附属工程进行施工,应根据湿陷性黄土的特点和设计要求采取措施防止施工用水和场地雨水流入建筑地基(或基坑内)引起湿陷.4、在建筑物邻近修建地下工程时,应采取有效措施,保证原有建筑物和管道系统的安全使用,并应保持场地排水通畅。5、在使用期间,对建筑物和管道应经常进行维护和检修,并应确保所有防水措施发挥有效作用,防止建筑物和管道的地基浸水湿陷.6、基槽开挖时保证相邻建筑基础的安全,必要时采取支护措施。7、土方开挖完成后应立即对基坑进行封闭,防止水浸和暴露,并应及时进
