预览加载中,请您耐心等待几秒...
1/10
2/10
3/10
4/10
5/10
6/10
7/10
8/10
9/10
10/10
亲,该文档总共104页,到这已经超出免费预览范围,如果喜欢就直接下载吧~
如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

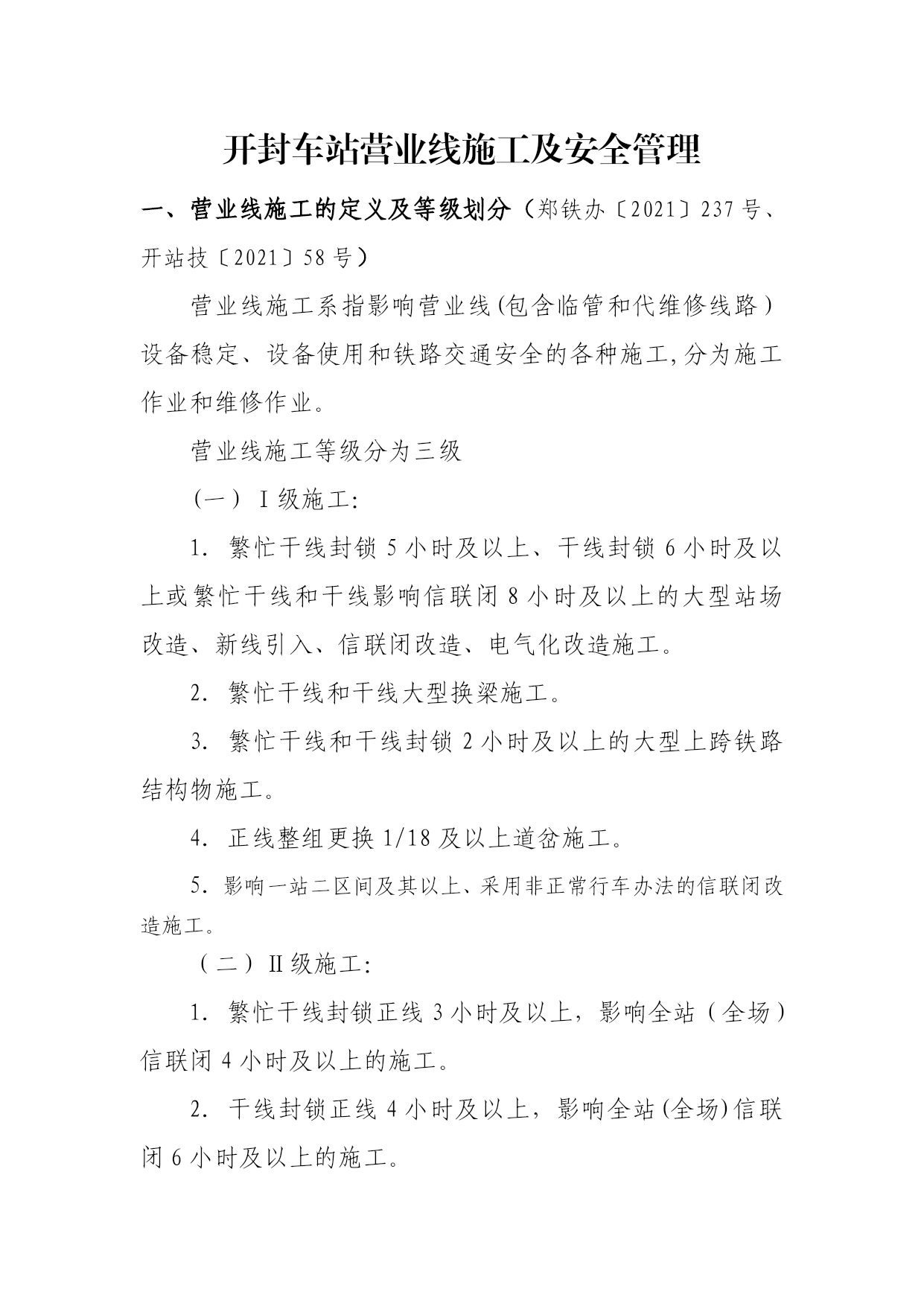

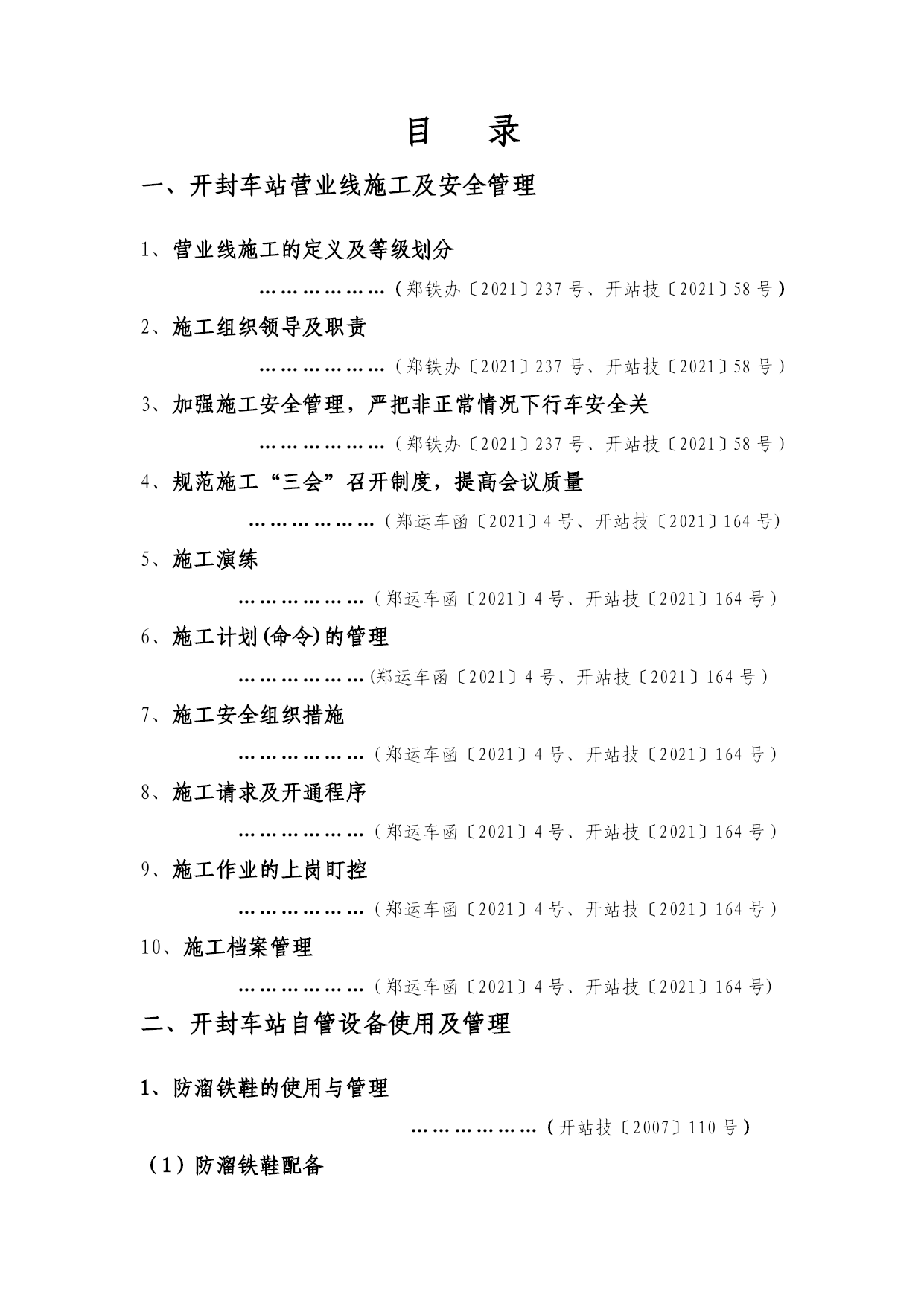

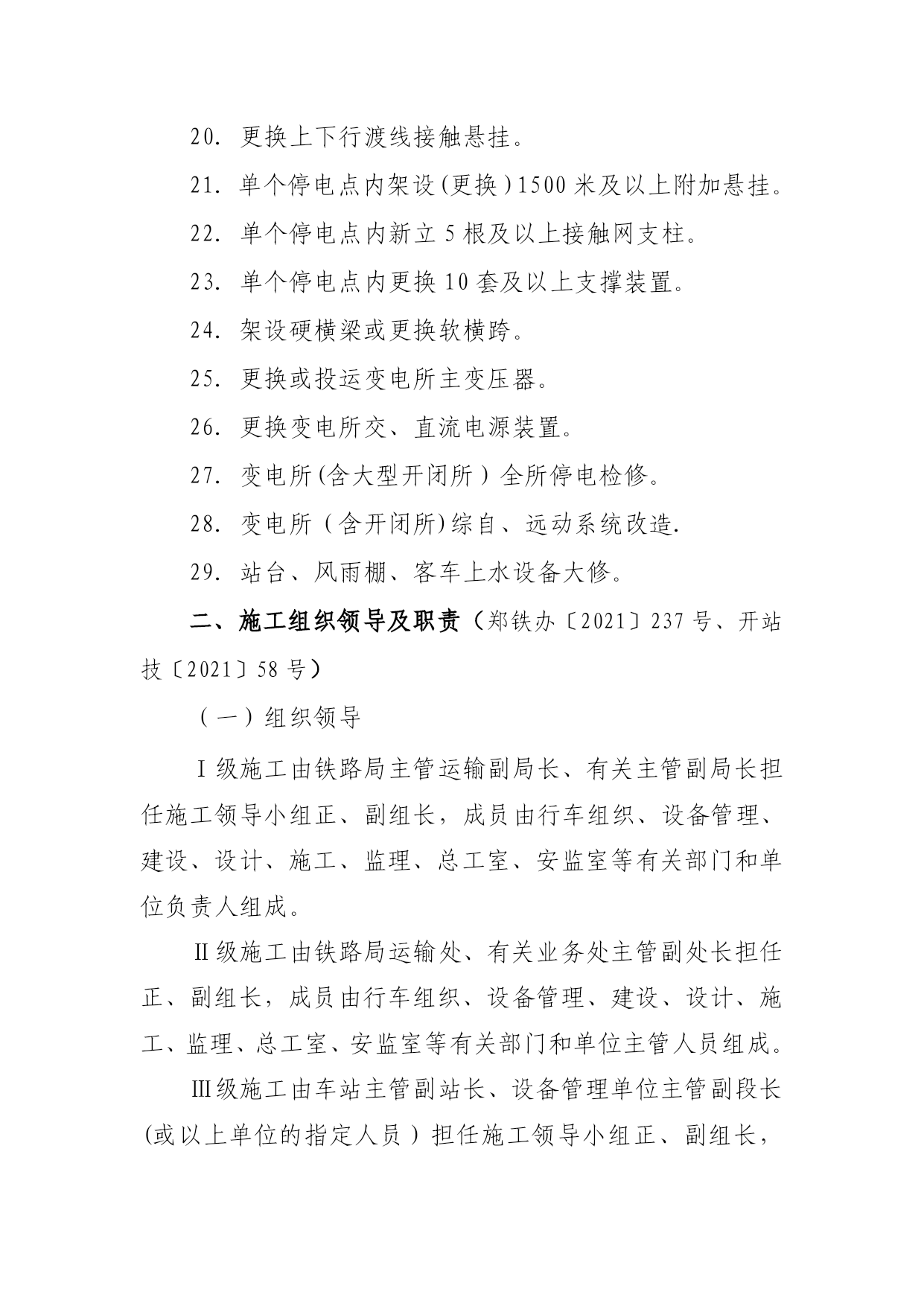

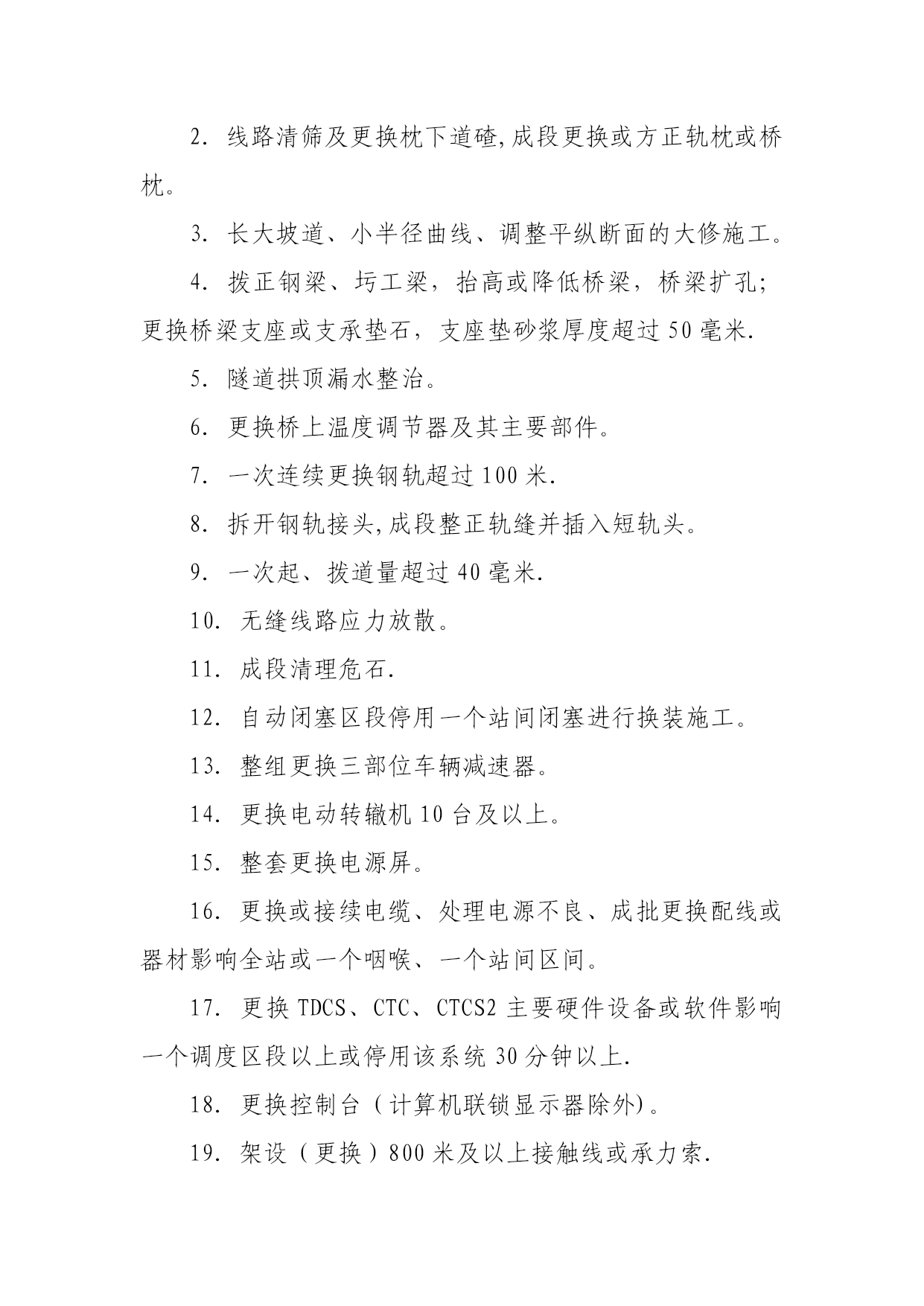

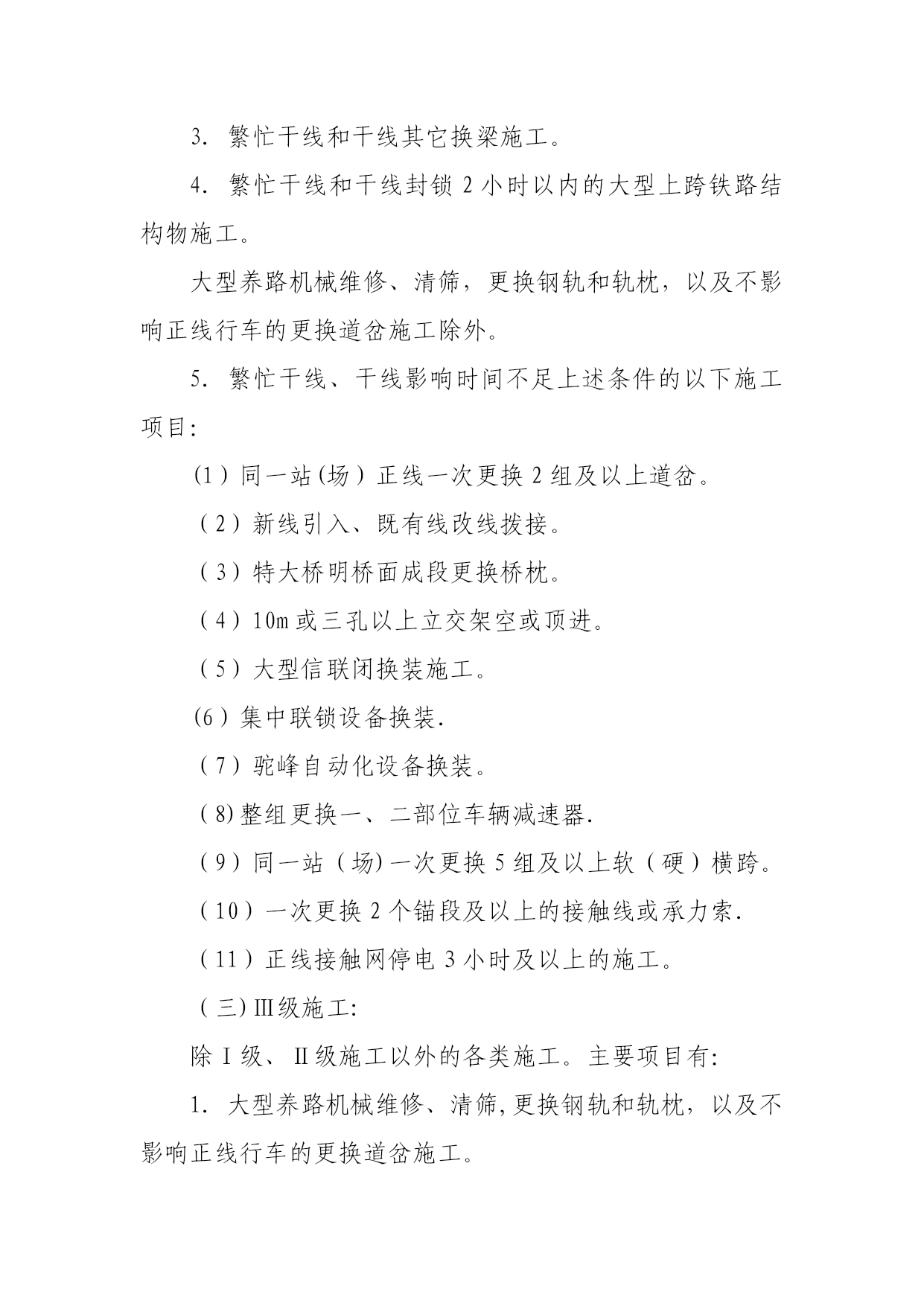

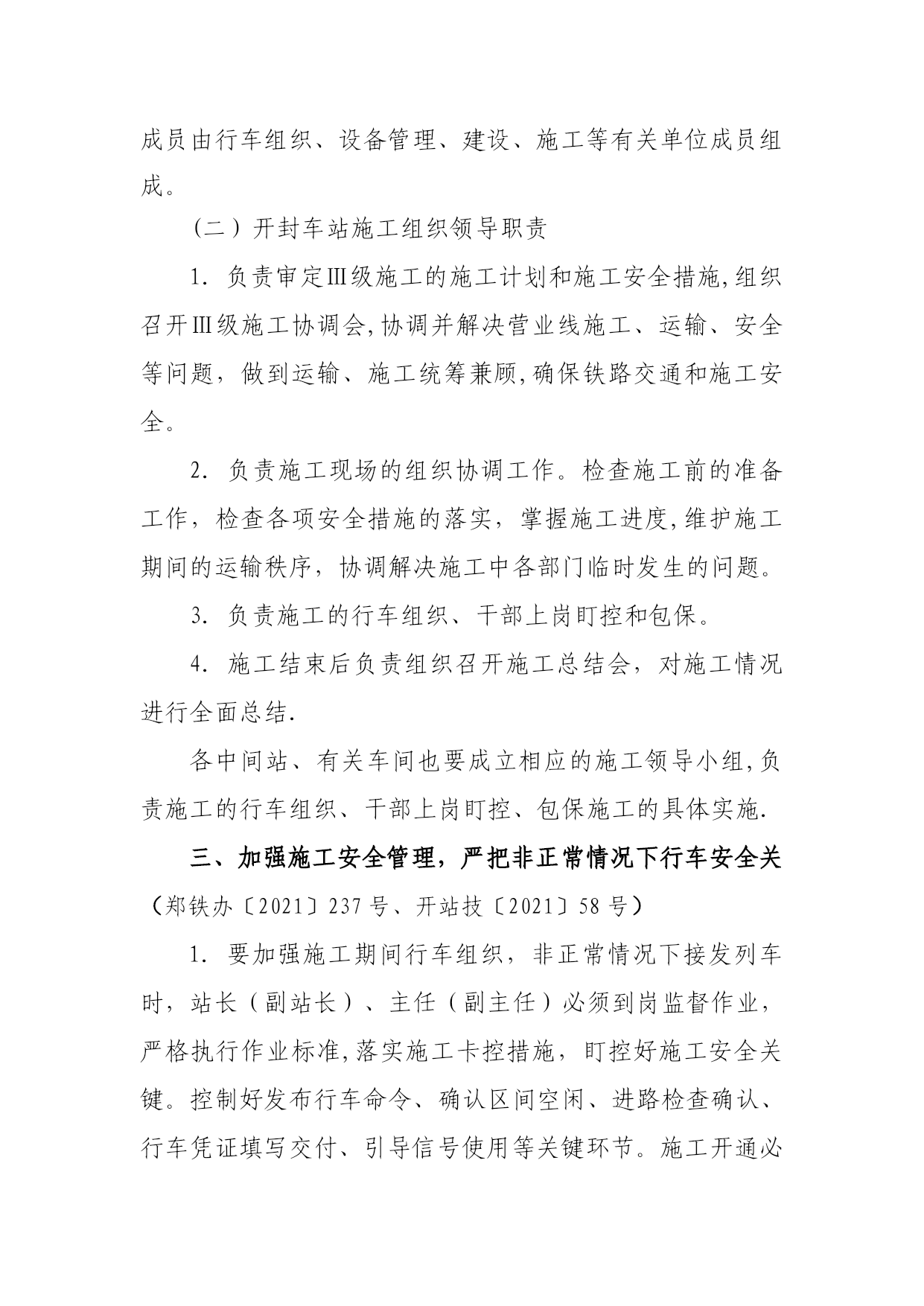

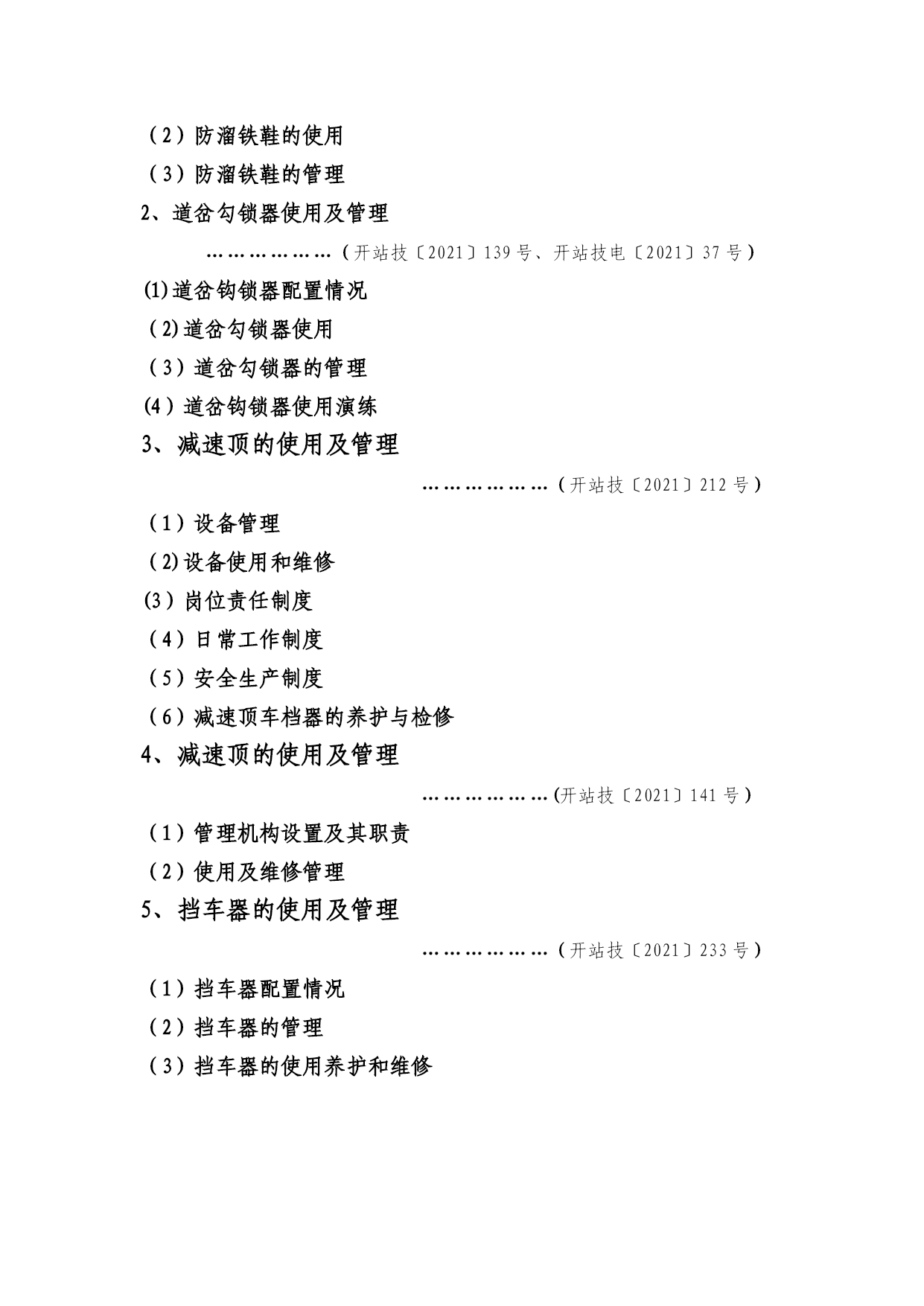

开封车站施工管理及设备管理实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)目录一、开封车站营业线施工及安全管理1、营业线施工的定义及等级划分………………(郑铁办〔2021〕237号、开站技〔2021〕58号)2、施工组织领导及职责………………(郑铁办〔2021〕237号、开站技〔2021〕58号)3、加强施工安全管理,严把非正常情况下行车安全关………………(郑铁办〔2021〕237号、开站技〔2021〕58号)4、规范施工“三会”召开制度,提高会议质量………………(郑运车函〔2021〕4号、开站技〔2021〕164号)5、施工演练………………(郑运车函〔2021〕4号、开站技〔2021〕164号)6、施工计划(命令)的管理………………(郑运车函〔2021〕4号、开站技〔2021〕164号)7、施工安全组织措施………………(郑运车函〔2021〕4号、开站技〔2021〕164号)8、施工请求及开通程序………………(郑运车函〔2021〕4号、开站技〔2021〕164号)9、施工作业的上岗盯控………………(郑运车函〔2021〕4号、开站技〔2021〕164号)10、施工档案管理………………(郑运车函〔2021〕4号、开站技〔2021〕164号)二、开封车站自管设备使用及管理1、防溜铁鞋的使用与管理………………(开站技〔2007〕110号)(1)防溜铁鞋配备(2)防溜铁鞋的使用(3)防溜铁鞋的管理2、道岔勾锁器使用及管理………………(开站技〔2021〕139号、开站技电〔2021〕37号)(1)道岔钩锁器配置情况(2)道岔勾锁器使用(3)道岔勾锁器的管理(4)道岔钩锁器使用演练3、减速顶的使用及管理………………(开站技〔2021〕212号)(1)设备管理(2)设备使用和维修(3)岗位责任制度(4)日常工作制度(5)安全生产制度(6)减速顶车档器的养护与检修4、减速顶的使用及管理………………(开站技〔2021〕141号)(1)管理机构设置及其职责(2)使用及维修管理5、挡车器的使用及管理………………(开站技〔2021〕233号)(1)挡车器配置情况(2)挡车器的管理(3)挡车器的使用养护和维修开封车站营业线施工及安全管理一、营业线施工的定义及等级划分(郑铁办〔2021〕237号、开站技〔2021〕58号)营业线施工系指影响营业线(包含临管和代维修线路)设备稳定、设备使用和铁路交通安全的各种施工,分为施工作业和维修作业。营业线施工等级分为三级(一)Ⅰ级施工:1.繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。2.繁忙干线和干线大型换梁施工。3.繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工。4.正线整组更换1/18及以上道岔施工。5.影响一站二区间及其以上、采用非正常行车办法的信联闭改造施工。(二)Ⅱ级施工:1.繁忙干线封锁正线3小时及以上,影响全站(全场)信联闭4小时及以上的施工。2.干线封锁正线4小时及以上,影响全站(全场)信联闭6小时及以上的施工。3.繁忙干线和干线其它换梁施工。4.繁忙干线和干线封锁2小时以内的大型上跨铁路结构物施工。大型养路机械维修、清筛,更换钢轨和轨枕,以及不影响正线行车的更换道岔施工除外。5.繁忙干线、干线影响时间不足上述条件的以下施工项目:(1)同一站(场)正线一次更换2组及以上道岔。(2)新线引入、既有线改线拨接。(3)特大桥明桥面成段更换桥枕。(4)10m或三孔以上立交架空或顶进。(5)大型信联闭换装施工。(6)集中联锁设备换装.(7)驼峰自动化设备换装。(8)整组更换一、二部位车辆减速器.(9)同一站(场)一次更换5组及以上软(硬)横跨。(10)一次更换2个锚段及以上的接触线或承力索.(11)正线接触网停电3小时及以上的施工。(三)Ⅲ级施工:除Ⅰ级、Ⅱ级施工以外的各类施工。主要项目有:1.大型养路机械维修、清筛,更换钢轨和轨枕,以及不影响正线行车的更换道岔施工。2.线路清筛及更换枕下道碴,成段更换或方正轨枕或桥枕。3.长大坡道、小半径曲线、调整平纵断面的大修施工。4.拨正钢梁、圬工梁,抬高或降低桥梁,桥梁扩孔;更换桥梁支座或支承垫石,支座垫砂浆厚度超过50毫米.5.隧道拱顶漏水整治。6.更换桥上温度调节器及其主要部件。7.一次连续更换钢轨超过100米.8.拆开钢轨接头,成段整正轨缝并插入短轨头。9.一次起、拨道量超过40毫米.10.无缝线路应力放散。11.成段清理危石.12.自动闭塞区段停用一个站间闭塞进行
