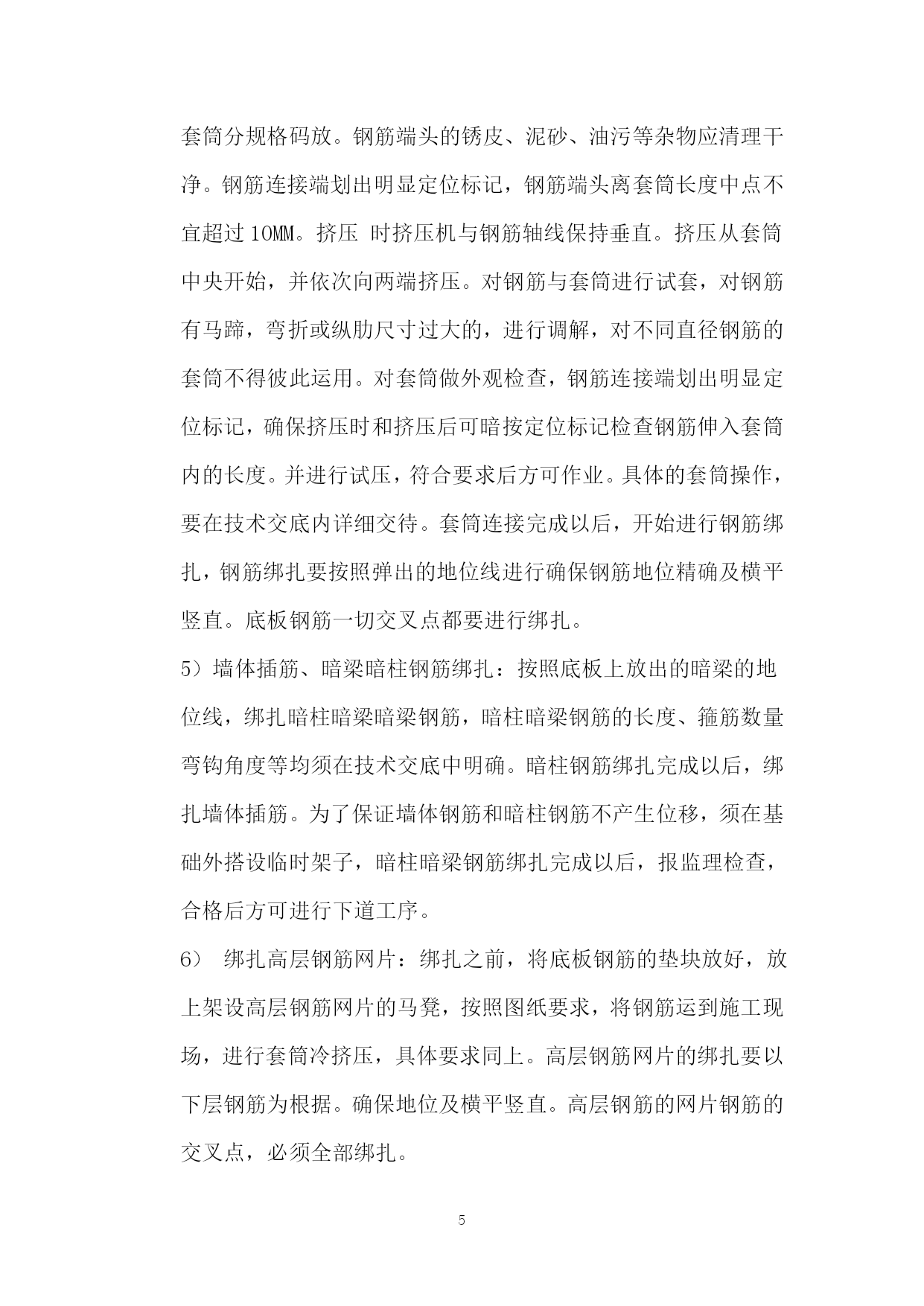

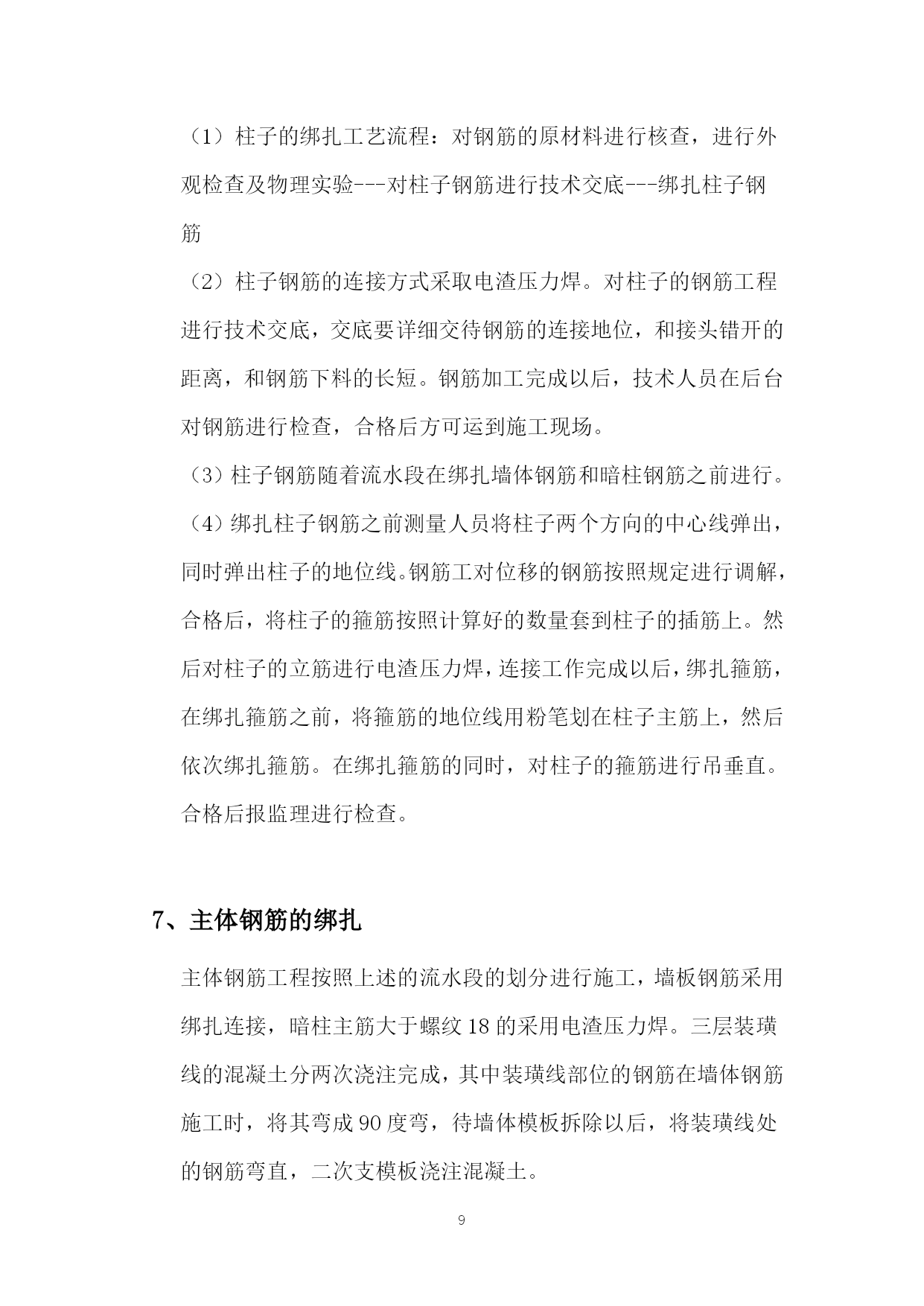

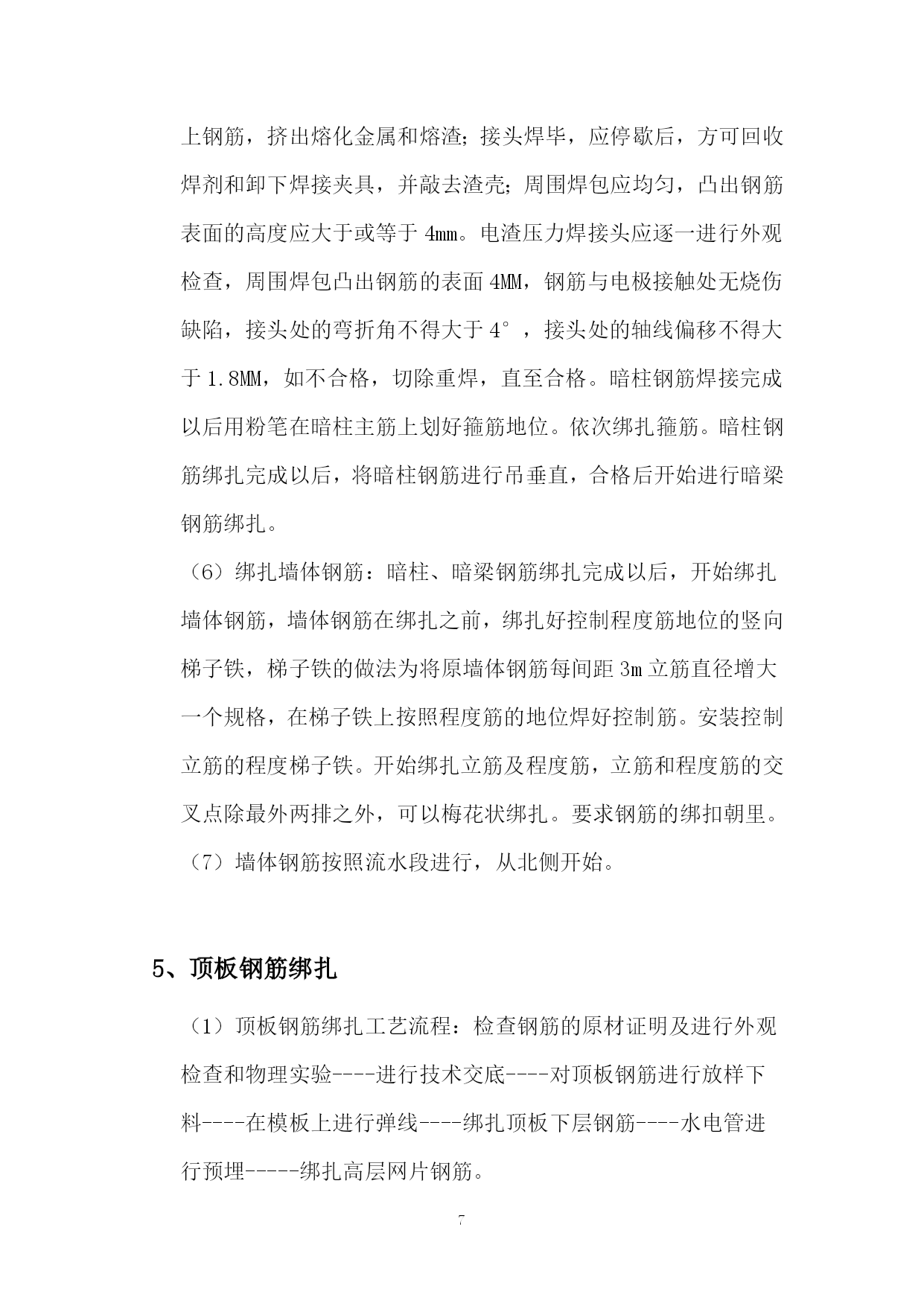

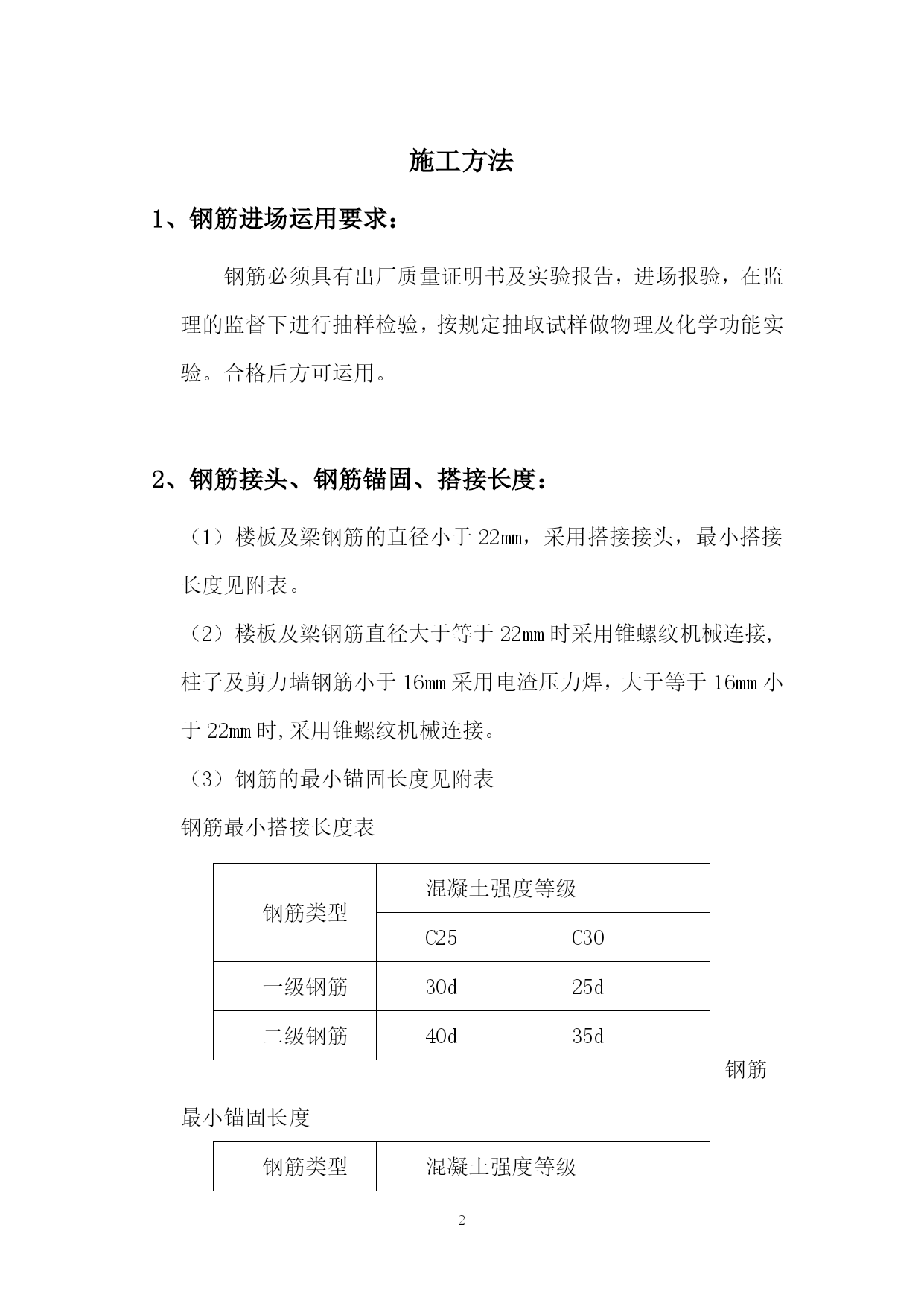

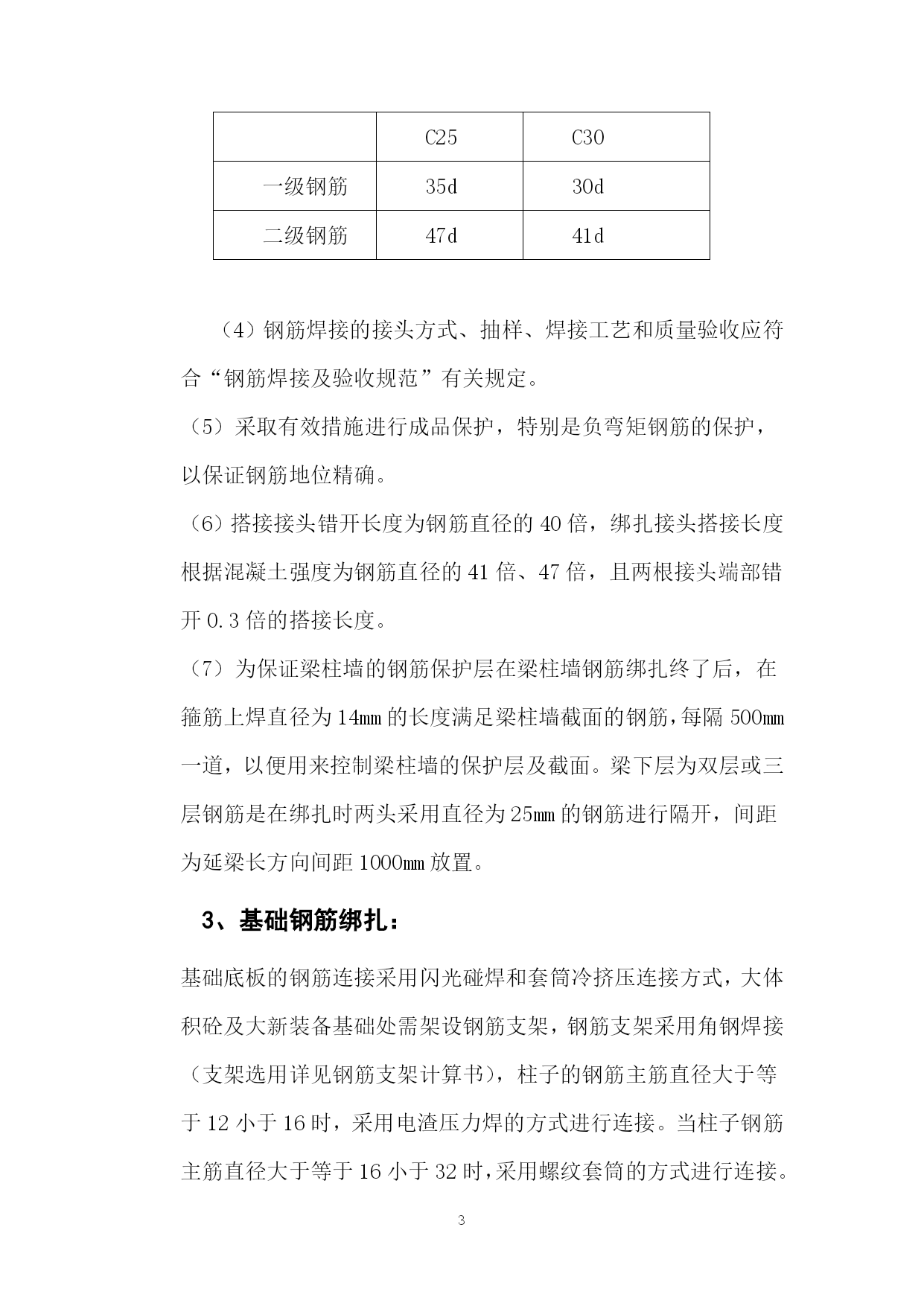

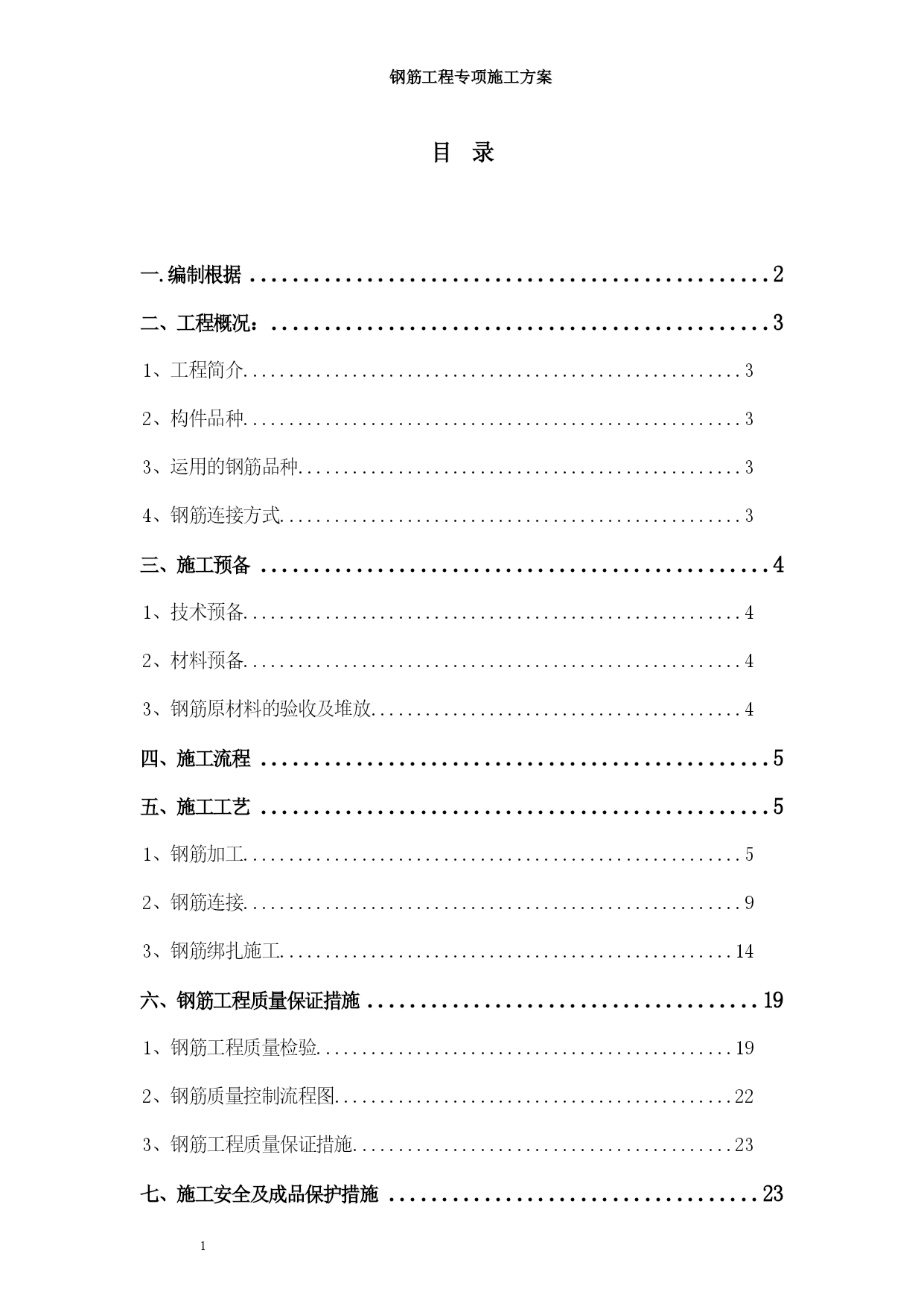

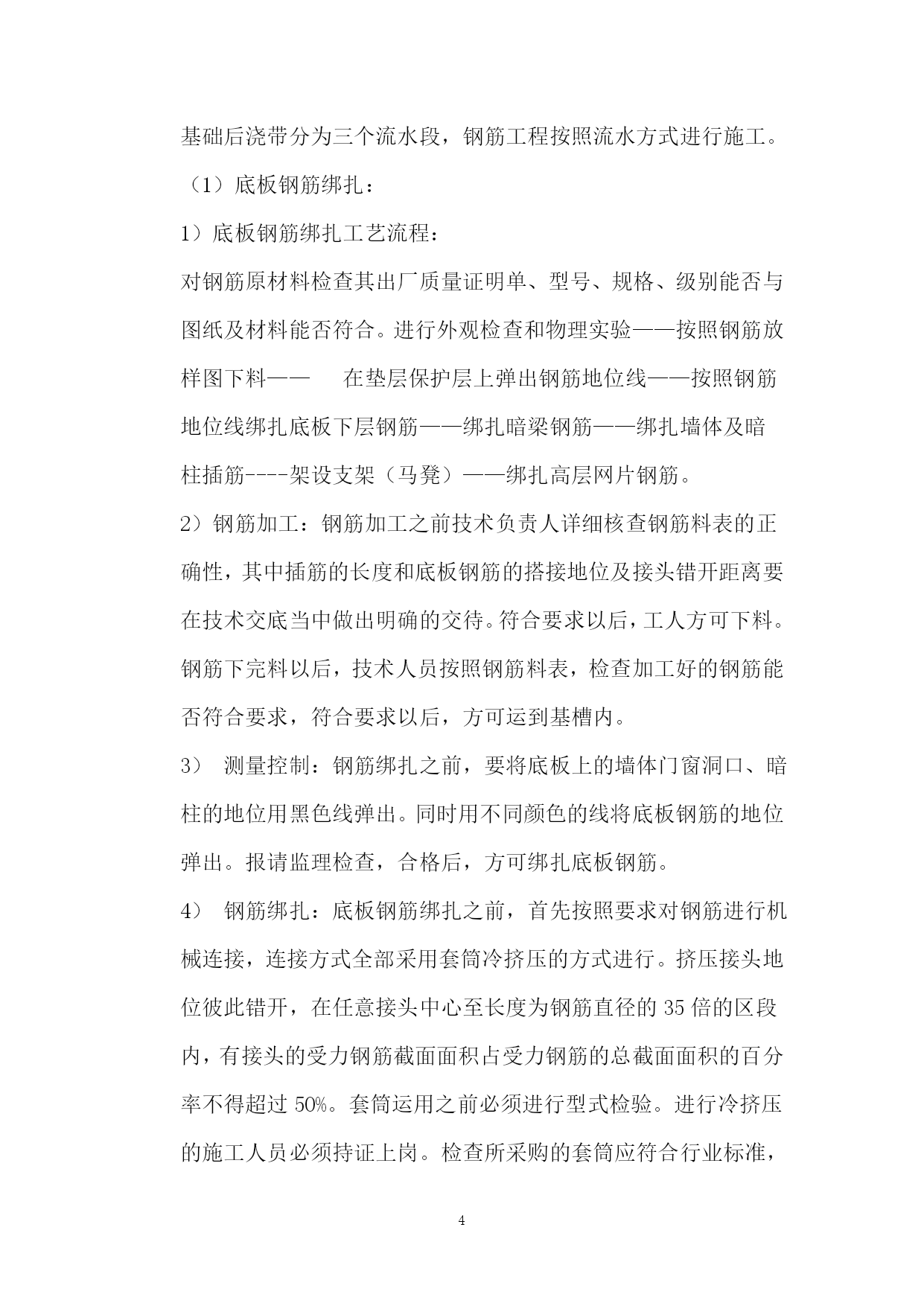

PAGEPAGE18钢筋工程专项施工方案工程概况本工程属于框架结构,本工程地点在天津团泊镇政府、津王公路东侧。工程项目包括1#~51#共计51栋楼。3#、51#楼为公建,6#、7#楼为高层住宅,层数为二十三层,12#、13#楼为多层,层数为十一层,3#、6#、7#、12#、13#、16#、17#楼地下一层为泊车场,其中1#-2#、4#-5#、7#-10#、14#~50#楼为地上3层,没有地下室。工程承包范围包括:土方、支护、主体建筑及附属装备的土建、水、强电、暖通和全体工程;不包括景园、甲供大型装备、高低压变配电、高低压柜装备安装、消防工程、电梯工程工程由天津团泊置业无量公司投资建设,机械工业第六设计研讨院设计,天津地质工程勘察院地质勘察,天津市华泰建设监理无量公司监理,福建六建天津分公司组织施工;李仕建担任项目经理,刘立双担任技术负责人。编制根据《建筑结构荷载规范》(2006年版)(GB50009-2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2010)中国建筑工业出版社;《建筑施工钢筋安全技术规范》(JGJ163-2008)中国建筑工业出版社;《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计规范》(GB50017-2003)中国建筑工业出版社;施工方法1、钢筋进场运用要求:钢筋必须具有出厂质量证明书及实验报告,进场报验,在监理的监督下进行抽样检验,按规定抽取试样做物理及化学功能实验。合格后方可运用。2、钢筋接头、钢筋锚固、搭接长度:(1)楼板及梁钢筋的直径小于22mm,采用搭接接头,最小搭接长度见附表。(2)楼板及梁钢筋直径大于等于22mm时采用锥螺纹机械连接,柱子及剪力墙钢筋小于16mm采用电渣压力焊,大于等于16mm小于22mm时,采用锥螺纹机械连接。(3)钢筋的最小锚固长度见附表钢筋最小搭接长度表钢筋类型混凝土强度等级C25C30一级钢筋30d25d二级钢筋40d35d钢筋最小锚固长度钢筋类型混凝土强度等级C25C30一级钢筋35d30d二级钢筋47d41d(4)钢筋焊接的接头方式、抽样、焊接工艺和质量验收应符合“钢筋焊接及验收规范”有关规定。(5)采取有效措施进行成品保护,特别是负弯矩钢筋的保护,以保证钢筋地位精确。(6)搭接接头错开长度为钢筋直径的40倍,绑扎接头搭接长度根据混凝土强度为钢筋直径的41倍、47倍,且两根接头端部错开0.3倍的搭接长度。(7)为保证梁柱墙的钢筋保护层在梁柱墙钢筋绑扎终了后,在箍筋上焊直径为14mm的长度满足梁柱墙截面的钢筋,每隔500mm一道,以便用来控制梁柱墙的保护层及截面。梁下层为双层或三层钢筋是在绑扎时两头采用直径为25mm的钢筋进行隔开,间距为延梁长方向间距1000mm放置。3、基础钢筋绑扎:基础底板的钢筋连接采用闪光碰焊和套筒冷挤压连接方式,大体积砼及大新装备基础处需架设钢筋支架,钢筋支架采用角钢焊接(支架选用详见钢筋支架计算书),柱子的钢筋主筋直径大于等于12小于16时,采用电渣压力焊的方式进行连接。当柱子钢筋主筋直径大于等于16小于32时,采用螺纹套筒的方式进行连接。基础后浇带分为三个流水段,钢筋工程按照流水方式进行施工。(1)底板钢筋绑扎:1)底板钢筋绑扎工艺流程:对钢筋原材料检查其出厂质量证明单、型号、规格、级别能否与图纸及材料能否符合。进行外观检查和物理实验——按照钢筋放样图下料——在垫层保护层上弹出钢筋地位线——按照钢筋地位线绑扎底板下层钢筋——绑扎暗梁钢筋——绑扎墙体及暗柱插筋----架设支架(马凳)——绑扎高层网片钢筋。2)钢筋加工:钢筋加工之前技术负责人详细核查钢筋料表的正确性,其中插筋的长度和底板钢筋的搭接地位及接头错开距离要在技术交底当中做出明确的交待。符合要求以后,工人方可下料。钢筋下完料以后,技术人员按照钢筋料表,检查加工好的钢筋能否符合要求,符合要求以后,方可运到基槽内。3)测量控制:钢筋绑扎之前,要将底板上的墙体门窗洞口、暗柱的地位用黑色线弹出。同时用不同颜色的线将底板钢筋的地位弹出。报请监理检查,合格后,方可绑扎底板钢筋。4)钢筋绑扎:底板钢筋绑扎之前,首先按照要求对钢筋进行机械连接,连接方式全部采用套筒冷挤压的方式进行。挤压接头地位彼此错开,在任意接头中心至长度为钢筋直径的35倍的区段内,有接头的受力钢筋截面面积占受力钢筋的总截面面积的百分率不得超过50%。套筒运用之前必须进行型式检验。进行冷挤压的施工人员必须持证上岗。检查所采购的套筒应符合行业标准,套筒分规格码放。钢筋端头的锈皮、泥砂、油污等杂物应清理干净。钢筋连接端划出明显定位标记,钢筋端头离套筒长度中点
