预览加载中,请您耐心等待几秒...
1/7
2/7
3/7
4/7
5/7
6/7
7/7

在线预览结束,喜欢就下载吧,查找使用更方便

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

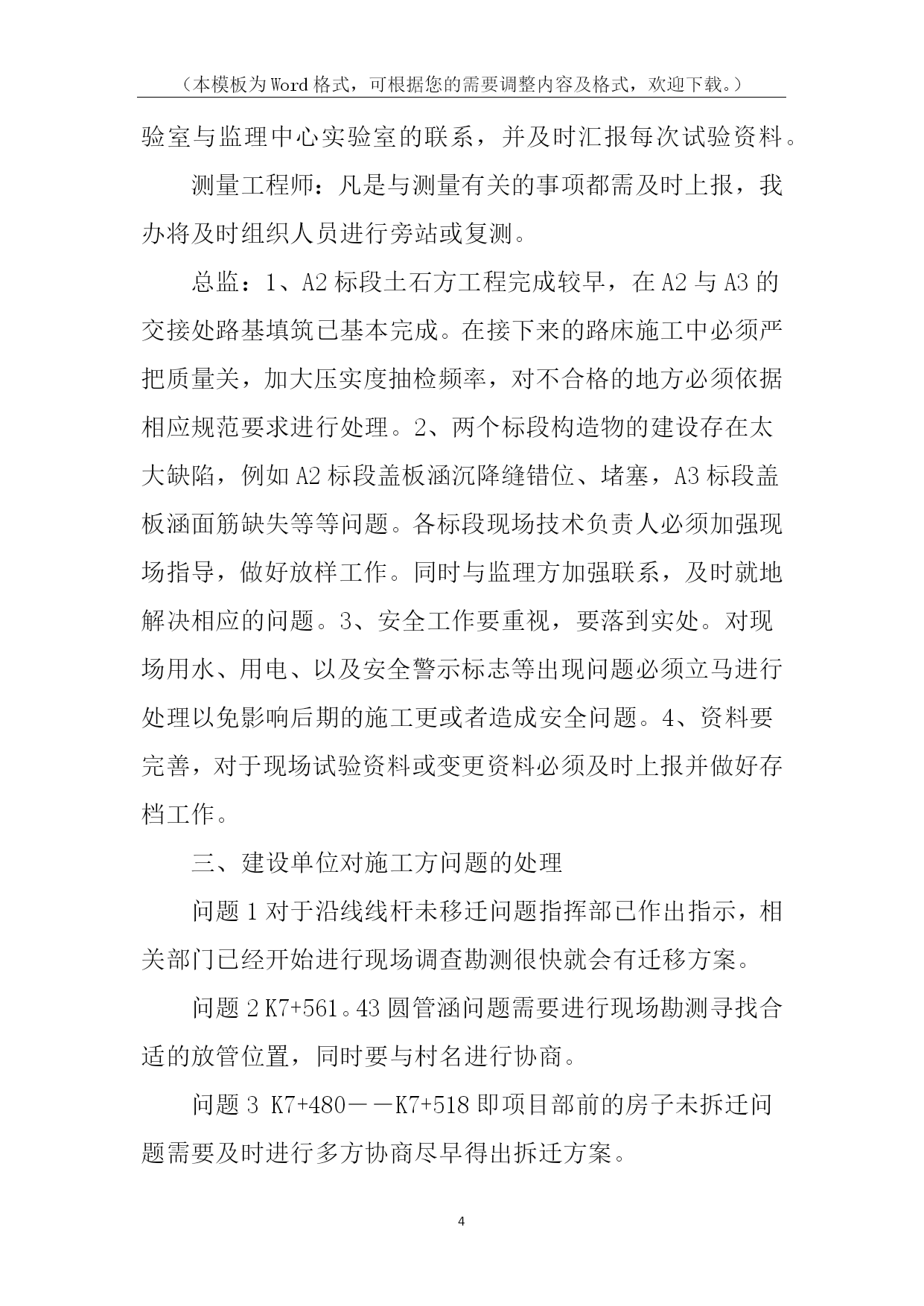

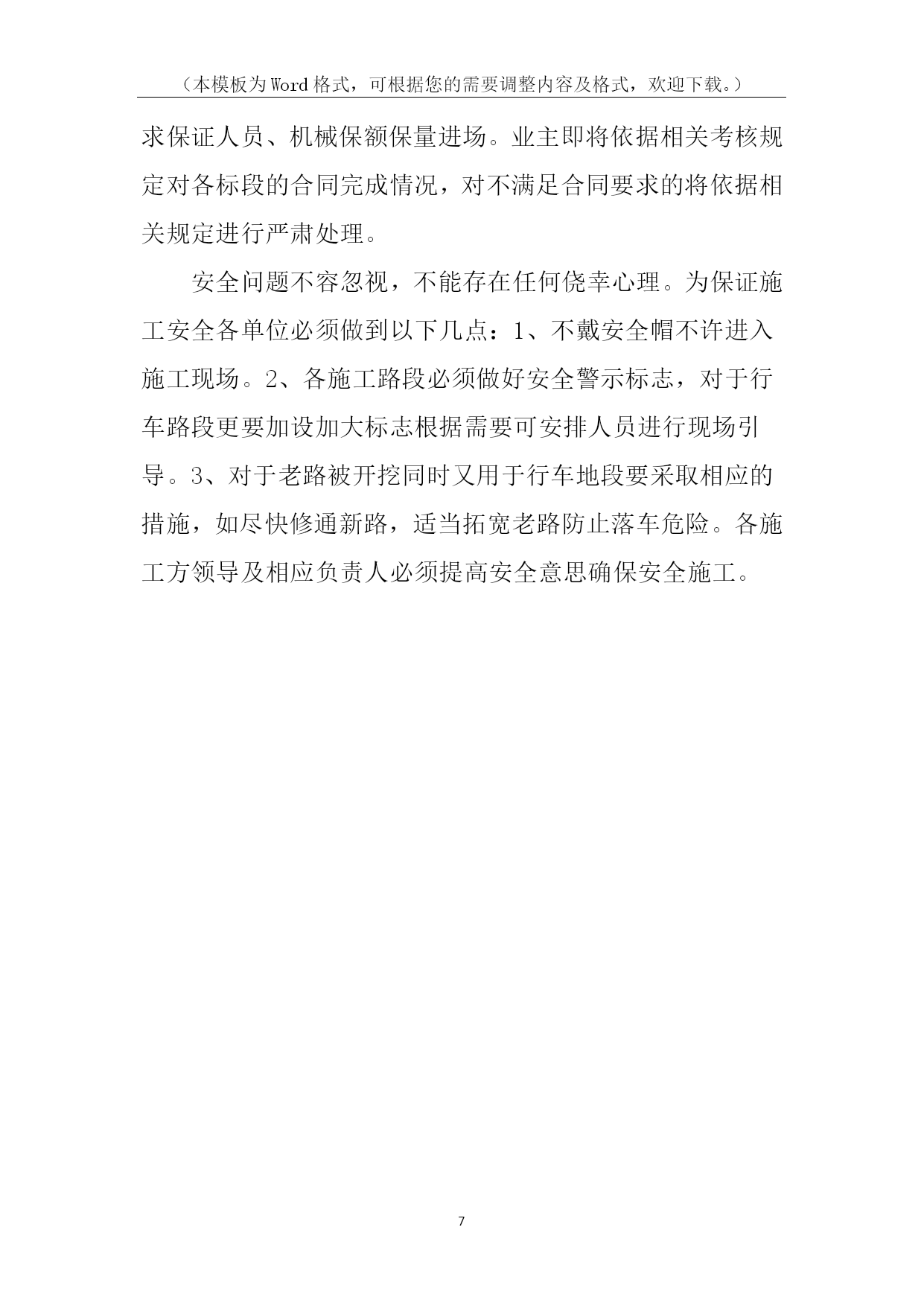

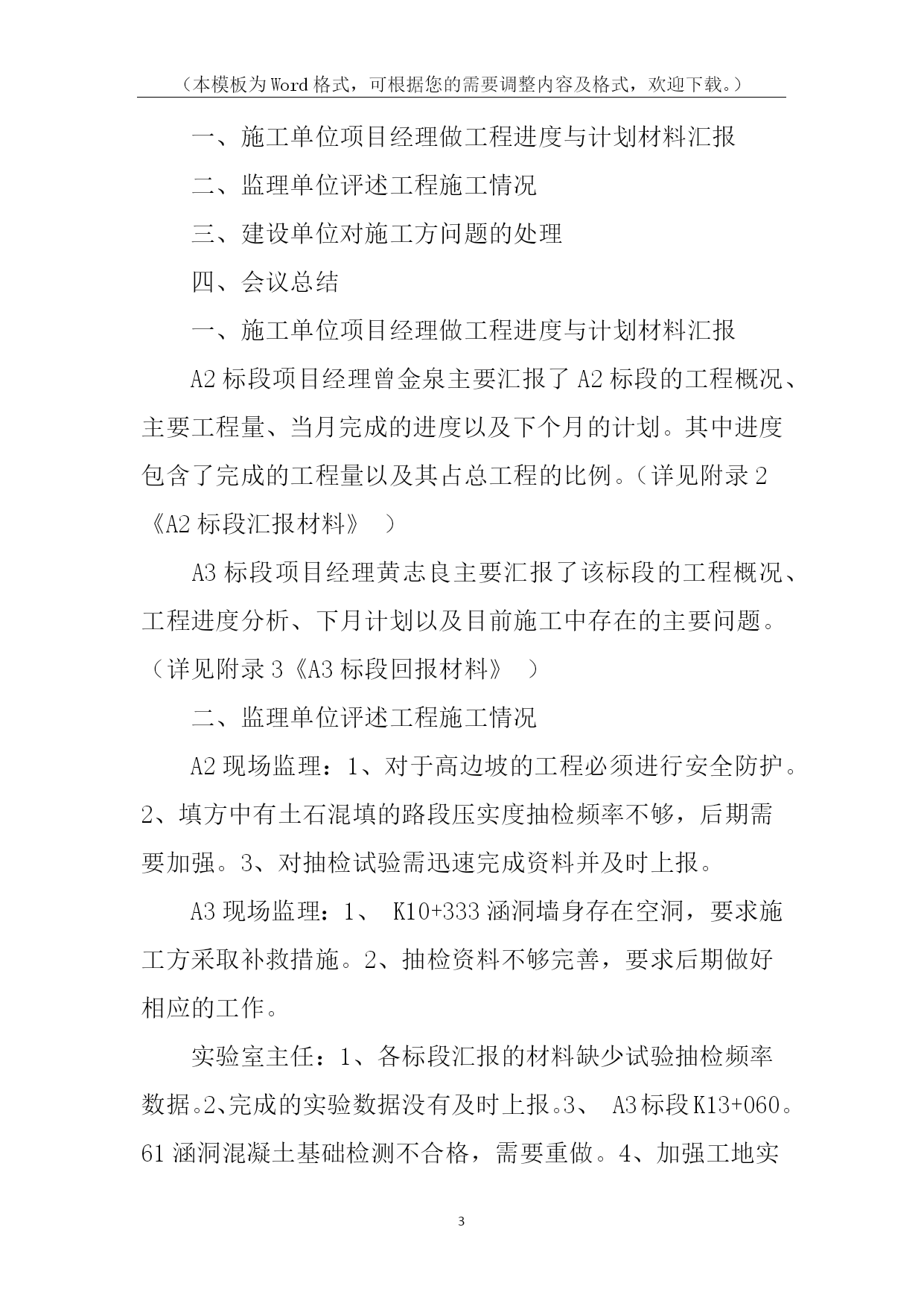

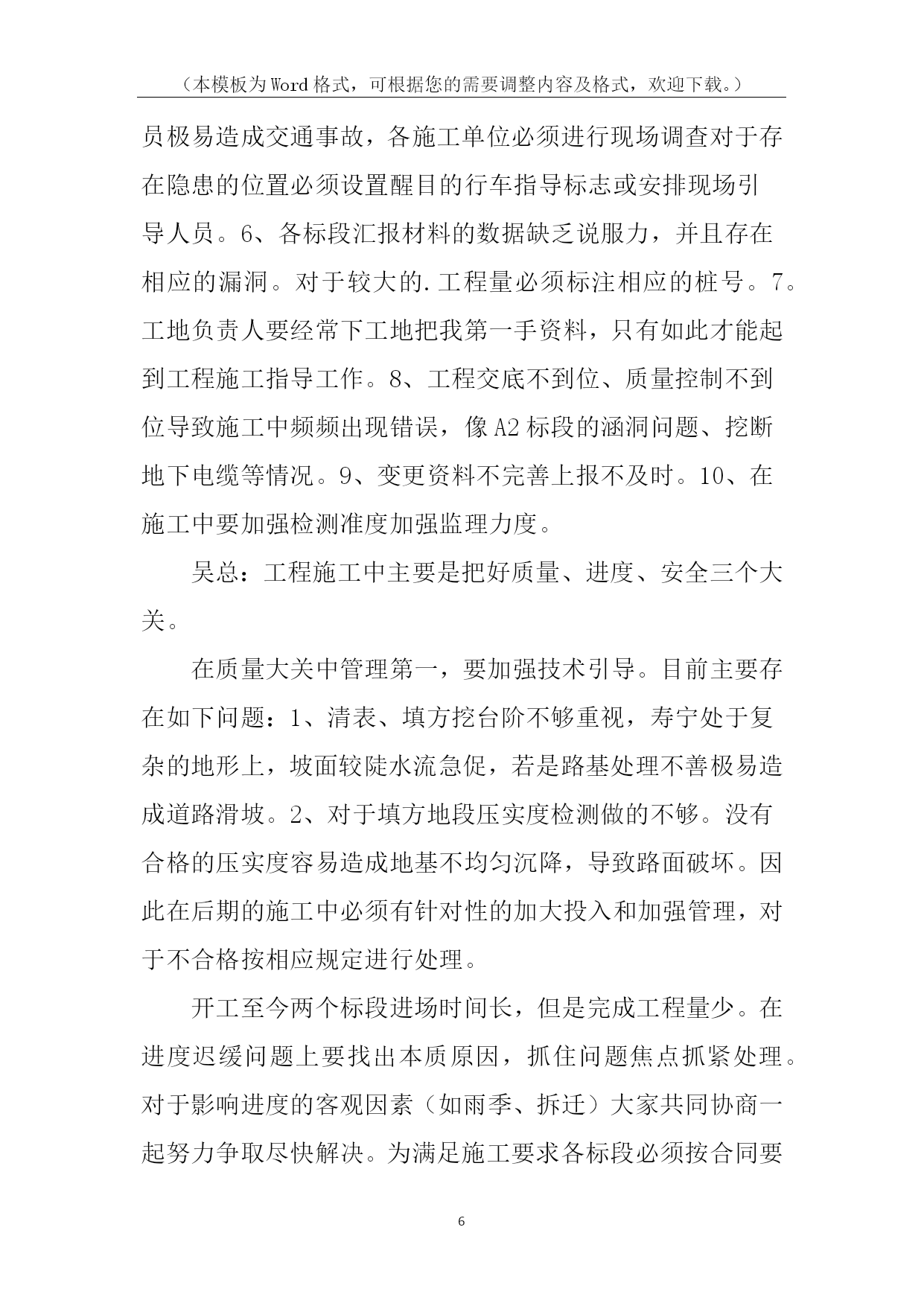

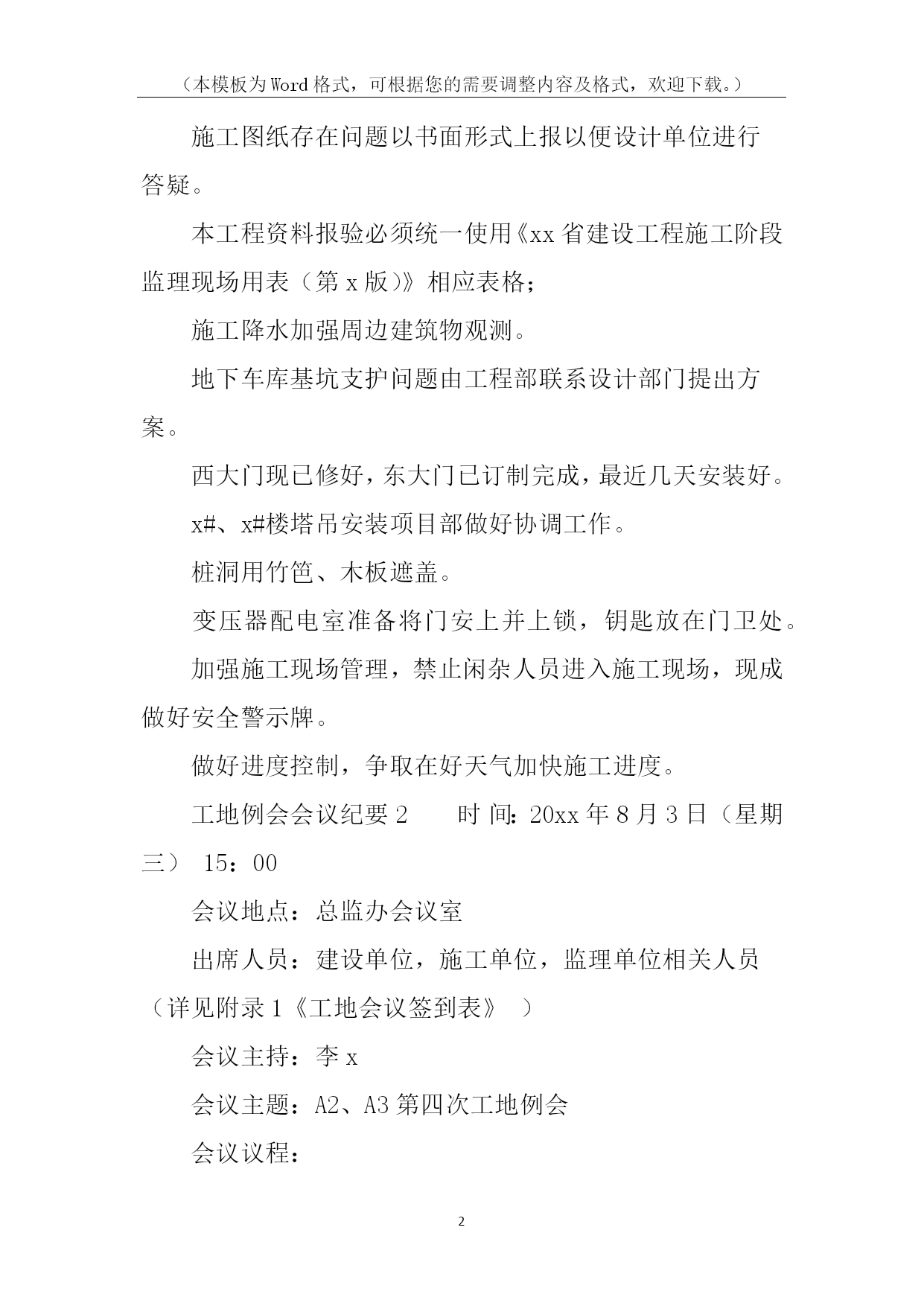

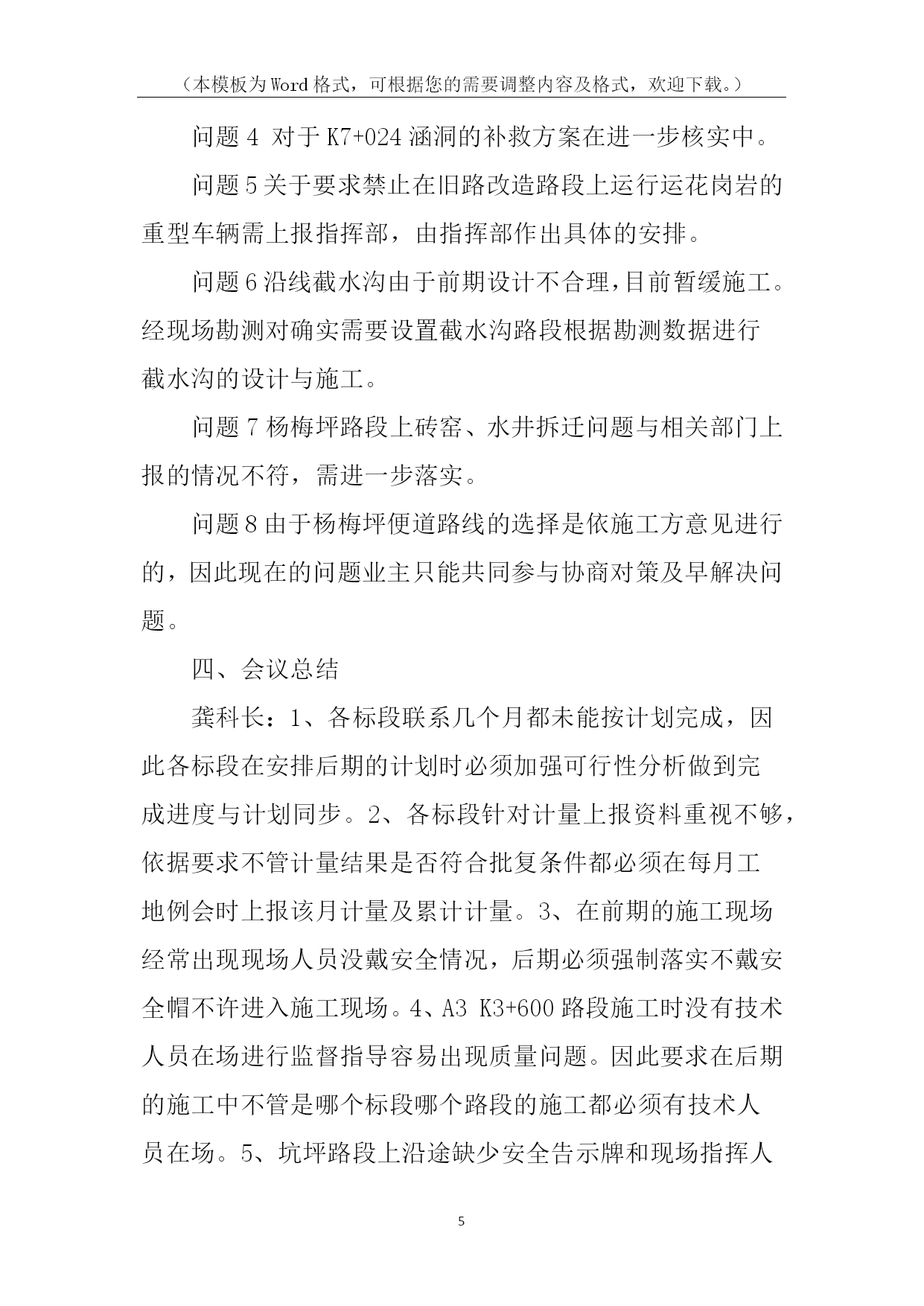

(本模板为Word格式,可根据您的需要调整内容及格式,欢迎下载。)PAGE\*MERGEFORMAT7工地例会会议纪要工地例会会议纪要1参加单位:xxxx集团xxxx公司xx市xx监理公司会议主题:工程安全质量进度会议内容:1、各方汇报上周施工及下周计划。2、x号楼提出局部图纸疑问。3、监理方提出相关资料报验要求:各施工方案应在施工前报验完毕,项目部、企业相关安全、技术负责人组织审批,合格后报监理。x#、x#楼塔吊安装注意避免臂身碰撞隐患;现场桩洞防护遮盖应完全到位;施工降水应注意防止造成周边建筑物地基下沉,楼体开裂。深基坑支护方案应加强完善。各栋号要及时上报总进度计划和月进度计划。制定合理工期。强调现场施工临时用电应严格按照tn—s系统进行设置。4、建设方提出西大门被挖掘机损坏,东大门安装问题以及变压器配电室防护问题。5、会议形成的意见:施工图纸存在问题以书面形式上报以便设计单位进行答疑。本工程资料报验必须统一使用《xx省建设工程施工阶段监理现场用表(第x版)》相应表格;施工降水加强周边建筑物观测。地下车库基坑支护问题由工程部联系设计部门提出方案。西大门现已修好,东大门已订制完成,最近几天安装好。x#、x#楼塔吊安装项目部做好协调工作。桩洞用竹笆、木板遮盖。变压器配电室准备将门安上并上锁,钥匙放在门卫处。加强施工现场管理,禁止闲杂人员进入施工现场,现成做好安全警示牌。做好进度控制,争取在好天气加快施工进度。工地例会会议纪要2时间:20xx年8月3日(星期三)15:00会议地点:总监办会议室出席人员:建设单位,施工单位,监理单位相关人员(详见附录1《工地会议签到表》)会议主持:李x会议主题:A2、A3第四次工地例会会议议程:一、施工单位项目经理做工程进度与计划材料汇报二、监理单位评述工程施工情况三、建设单位对施工方问题的处理四、会议总结一、施工单位项目经理做工程进度与计划材料汇报A2标段项目经理曾金泉主要汇报了A2标段的工程概况、主要工程量、当月完成的进度以及下个月的计划。其中进度包含了完成的工程量以及其占总工程的比例。(详见附录2《A2标段汇报材料》)A3标段项目经理黄志良主要汇报了该标段的工程概况、工程进度分析、下月计划以及目前施工中存在的主要问题。(详见附录3《A3标段回报材料》)二、监理单位评述工程施工情况A2现场监理:1、对于高边坡的工程必须进行安全防护。2、填方中有土石混填的路段压实度抽检频率不够,后期需要加强。3、对抽检试验需迅速完成资料并及时上报。A3现场监理:1、K10+333涵洞墙身存在空洞,要求施工方采取补救措施。2、抽检资料不够完善,要求后期做好相应的工作。实验室主任:1、各标段汇报的材料缺少试验抽检频率数据。2、完成的实验数据没有及时上报。3、A3标段K13+060。61涵洞混凝土基础检测不合格,需要重做。4、加强工地实验室与监理中心实验室的联系,并及时汇报每次试验资料。测量工程师:凡是与测量有关的事项都需及时上报,我办将及时组织人员进行旁站或复测。总监:1、A2标段土石方工程完成较早,在A2与A3的交接处路基填筑已基本完成。在接下来的路床施工中必须严把质量关,加大压实度抽检频率,对不合格的地方必须依据相应规范要求进行处理。2、两个标段构造物的建设存在太大缺陷,例如A2标段盖板涵沉降缝错位、堵塞,A3标段盖板涵面筋缺失等等问题。各标段现场技术负责人必须加强现场指导,做好放样工作。同时与监理方加强联系,及时就地解决相应的问题。3、安全工作要重视,要落到实处。对现场用水、用电、以及安全警示标志等出现问题必须立马进行处理以免影响后期的施工更或者造成安全问题。4、资料要完善,对于现场试验资料或变更资料必须及时上报并做好存档工作。三、建设单位对施工方问题的处理问题1对于沿线线杆未移迁问题指挥部已作出指示,相关部门已经开始进行现场调查勘测很快就会有迁移方案。问题2K7+561。43圆管涵问题需要进行现场勘测寻找合适的放管位置,同时要与村名进行协商。问题3K7+480――K7+518即项目部前的房子未拆迁问题需要及时进行多方协商尽早得出拆迁方案。问题4对于K7+024涵洞的补救方案在进一步核实中。问题5关于要求禁止在旧路改造路段上运行运花岗岩的重型车辆需上报指挥部,由指挥部作出具体的安排。问题6沿线截水沟由于前期设计不合理,目前暂缓施工。经现场勘测对确实需要设置截水沟路段根据勘测数据进行截水沟的设计与施工。问题7杨梅坪路段上砖窑、水井拆迁问题与相关部门上报的情况不符,需进一步落实。问题8由于杨梅坪便道路线的选择是依施工方意见进行的,因此现在的问题业主只能共同参与协商对策及早解决问题。四、会议总结龚科长:1、各标段联系几个月都未能按计划完成,因此各标段在安排后期的计划时必须加强可行性分析做到完成进度
